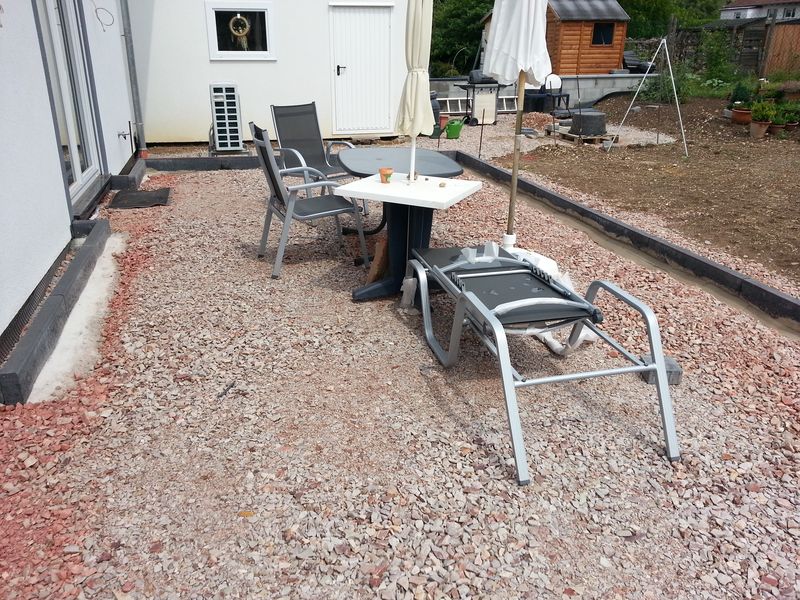

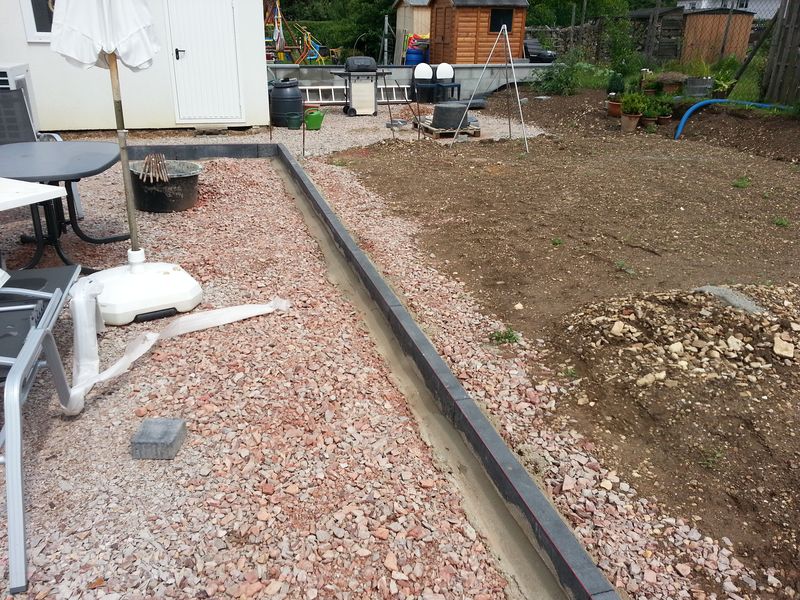

Terrasse ist für den Pflastersplitt vorbereitet

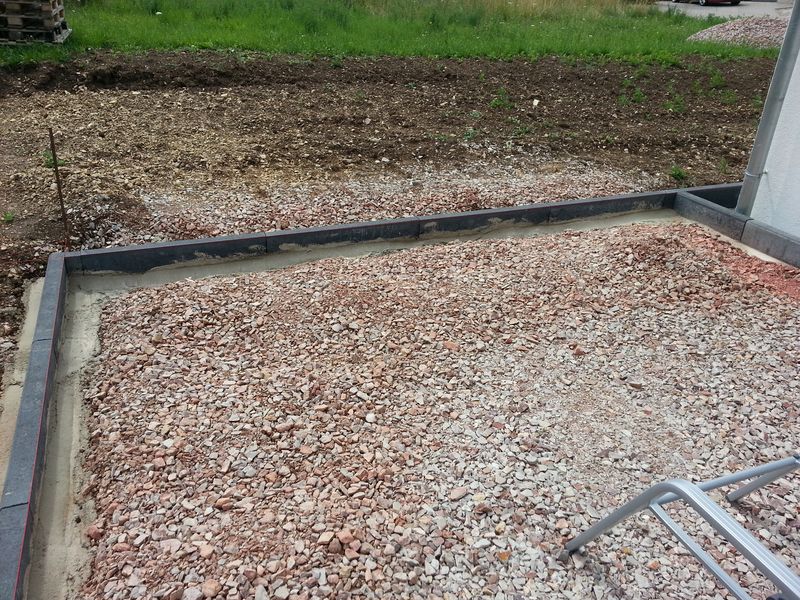

Schotterbett auf Terrasse verdichtetDas Schotterbett für die Terrasse haben wir in der Höhe gleichmäßig angepasst und noch mal mit einer Rüttelplatte verdichtet. 12cm ist bei uns das Höhenmaß, welches eingehalten werden sollte. Dabei misst man am Tiefbordstein von der Oberkannte 12cm nach unten. Um die Höhe über die Fläche zu ermitteln, spannt man eine Maurerschnur von einer zur anderen Seite. Immer in Richtung des Gefälles. Bei uns war dies von der Hausseite zum Garten hin. Die Messung wird in passenden Abständen regelmäßig durchgeführt. Dort wo zu viel Schotter vorhanden ist nimmt man es mit einem Rechen weg und platziert es an die Stellen von noch Schotter fehlt.

Ganz exakt kann man das Schotterbett nicht vorbereiten. Hier sollte man auch nicht zu pingelig sein. Durch den Pflastersplitt wird das ausgeglichen. Kleine Abweichungen sind OK, es sollten nur nicht mehrere Zentimeter Höhenunterschied sein. Je besser man das Schotterbett für das Pflastern vorbereitet, desto weniger Probleme (z.B. partielles Setzten des Pflasters) sind in späteren Jahren zu erwarten.

Pflastersplitt ist bestellt

LKW 3-Achser Splitt-LieferungDa nun alle noch zu pflasternden Flächen durch das Einfassen mit den Tiefbordsteinen definiert sind, konnte ich unseren Bedarf an Pflastersplitt ermitteln. Die Pflasterfläche beläuft sich 128,6m². Das Splittbett wird eine Höhe von ca. 5,5cm haben. Um etwas Puffer zu haben, rechne ich mit 6cm. Dadurch ergibt sich ein Bedarf an Pflastersplitt von 7,72m³. In der Regel wird nach Tonnen bestellt und abgerechnet. Der Umrechnungsfaktor von m³ zu t bei 2-5er Pflastersplitt beträgt 1,7. Wir brauchen also 13,2t Pflastersplitt.

Die Preise variieren hier je nach Anbieter. Preise vergleichen lohnt sich. Mir wurden Preise von 17,50€ bis zu 25,9€ / t netto angeboten. Die Preise für die Lieferung lagen von frei Baustelle bis zu 70,00€ netto. Hier muss man einfach rechnen und handeln.
Der Pflastersplitt wird am kommenden Freitag geliefert.

Tiefbordsteine sind endlich alle gesetzt

Am vergangenen Samstag haben wir hinter der Garage die letzten Tiefbordsteine zum Hochbeet und dem Rasen gesetzt. Jetzt sind alle Bereiche zum Pflastern eingefasst.

Wir haben jetzt verarbeitet:

  • 14 Tiefbordsteine mit den Maßen 1000x400x80mm á 78,00 kg
  • 41 Tiefbordsteine mit den Maßen 1000x300x80mm á 58,50 kg
  • 44 Tiefbordsteine mit den Maßen 1000x200x80mm á 39,00 kg

Ds entspricht einer Länge von knapp 99 Metern und einem Gesamtgewicht von 5206,5 kg. Am heftigsten Waren die 400er Tiefbordsteine mit ihren 78kg. Verschnitt hatten wir fast keinen. Für die Betonkeile an den Tiefbordsteinen haben wir etwa 2,25m³ Beton benötigt.

Vielen Dank an die fleißigen Unterstützer Tobias, Frank und Papa.

Die nächste Aufgabe ist nun das Schotterbett in den Flächen auf eine gleichmäßige Höhe von 12cm zur Oberkannte der Tiefbordsteine zu bringen. Dabei muss immer auch das Gefälle über die Fläche berücksichtigt werden.

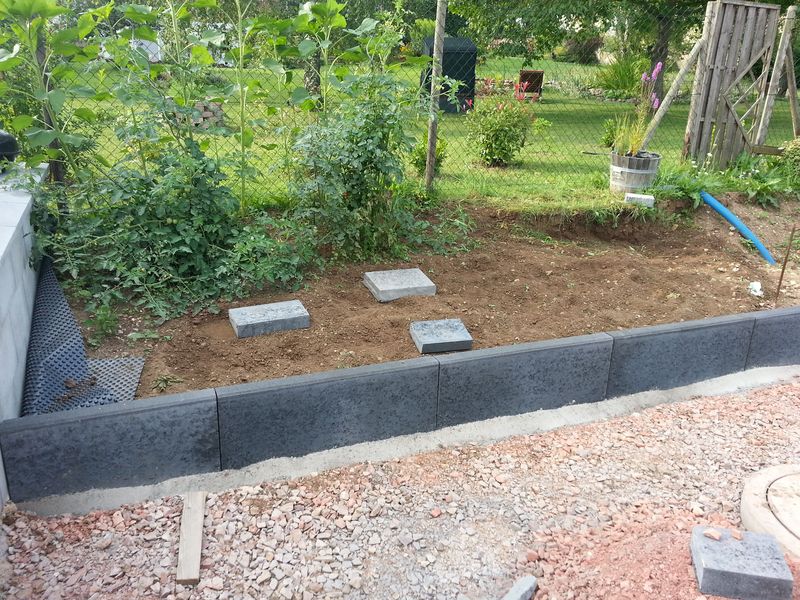

Pflanzbeete mit Tiefbordsteinen eingefasst

Links uns rechts vom Gehweg zum Hauseingang haben wir Pflanzbeete geplant. Diese haben wir nun am vergangenen Samstag mit Tiefbordsteinen eingefasst. In die Pflanzbeete möchte Daniela nun Buchsbäume einpflanzen. Das Ganze soll dann wie eine Allee wirken. Ich bin mal gespannt, Theorie und Praxis….

Die Beete haben eine Länge von jeweils knapp 4,70m und eine Breite von 55cm. Wenn die Betonkeile an den Tiefbordsteinen durchgetrocknet sind, werden wir in der Mitte der Beete den Schotter entfernen damit die Erde wieder zu sehen ist. Dann werden die Beete mit Erde aufgefüllt und die Pflanzen kommen rein.

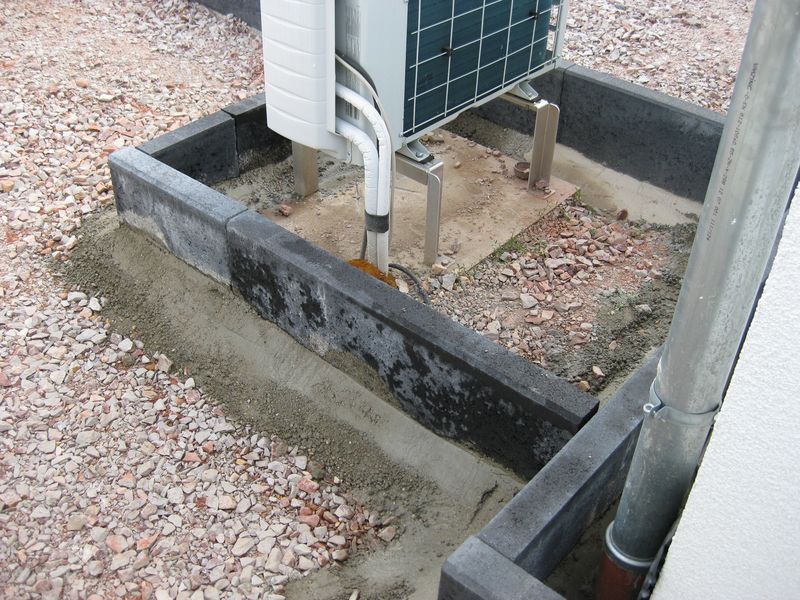

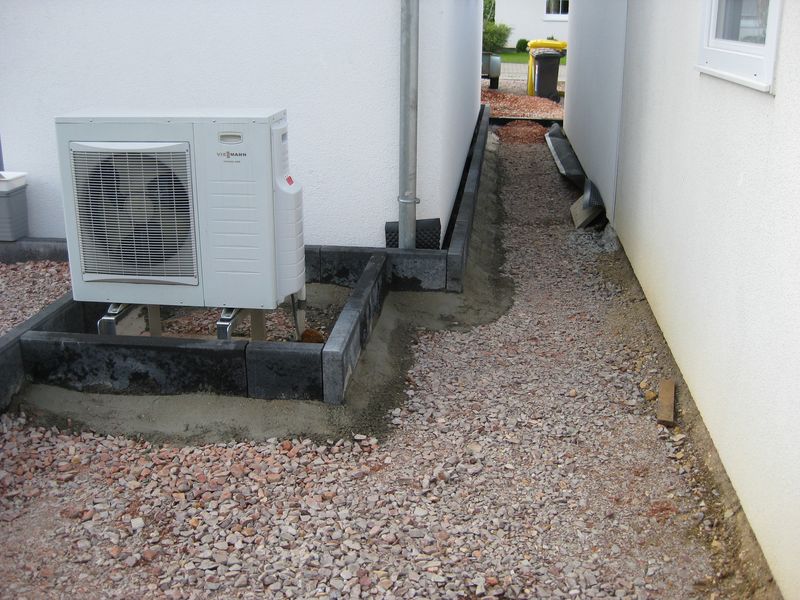

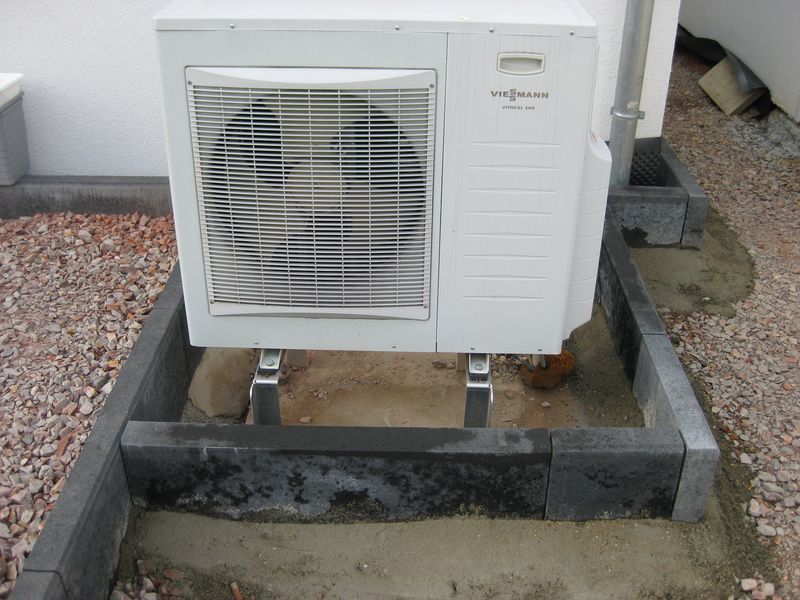

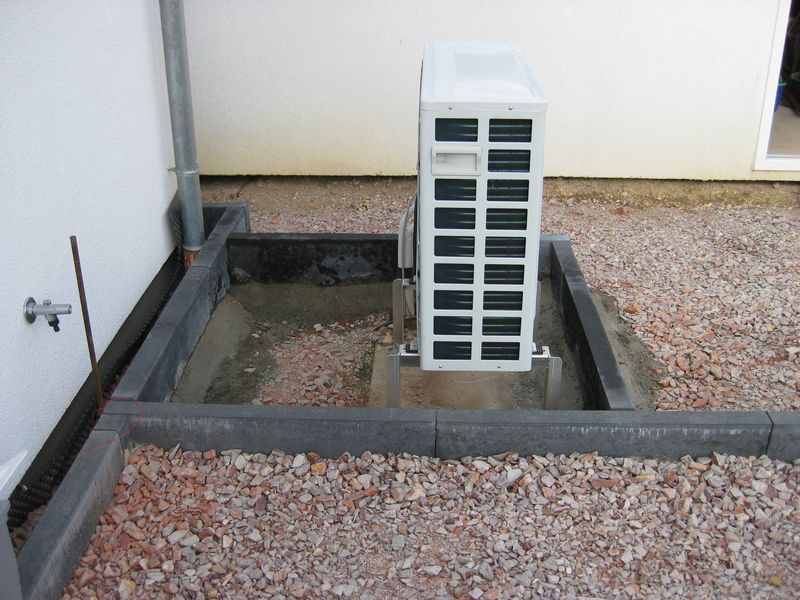

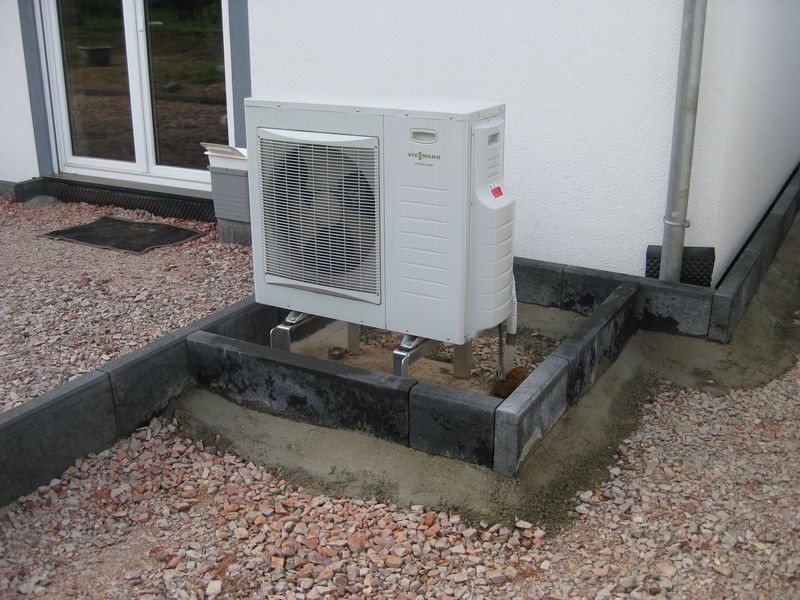

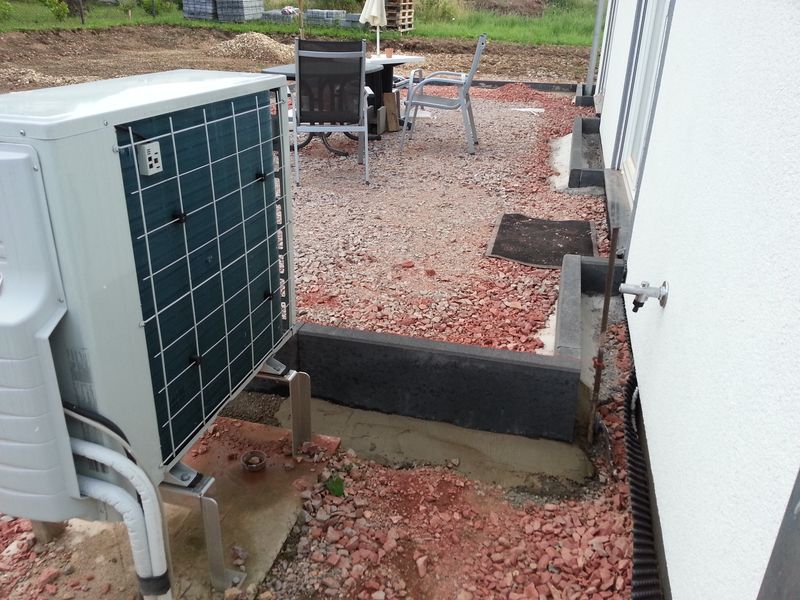

Das Haus ist nun auch komplett mit Tiefbordsteinen eingefasst. Ebenso die Wärmepumpe hinter dem Haus. Jetzt fehlt nur noch der Bereich hinter der Garage und das Hochbeet im Garten. Dies werden wir aber erst machen wenn die Einfahrt und die Terrasse gepflastert sind. Das nächste Wochenende kommt bestimmt…

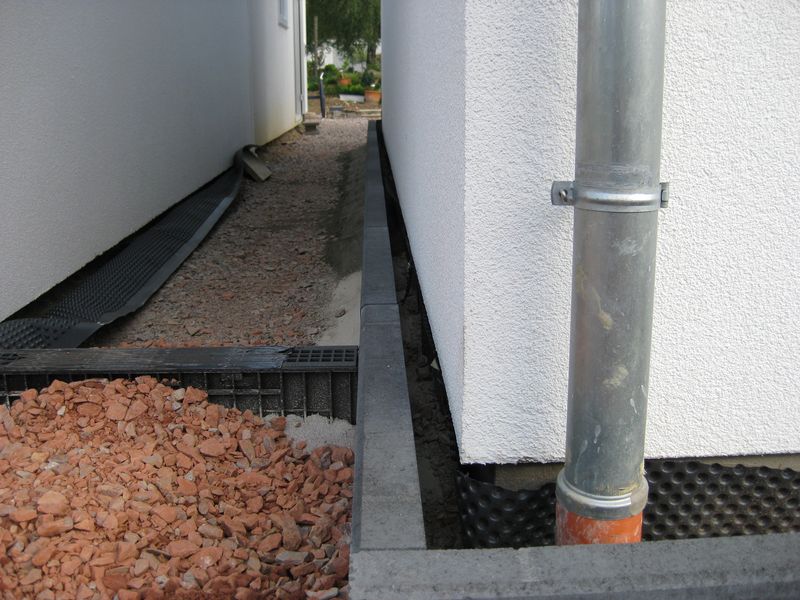

Entwässerungsrinne vor der Garage gesetzt

37° und es wird trotzdem gearbeitet. Wie an den vergangenen Samstagen auch, stand letzten Samstag erneut das Setzen der Tiefbordsteine auf dem Programm. Damit wir etwas Abwechslung haben, kommt diesmal noch das Setzten der Rinne vor der Garage hinzu.

Bevor es an die Entwässerungsrinne ging, wurden die Tiefbordsteine zum Nachbargrundstück gesetzt. Um den Höhenunterschied abzufangen, haben direkt an der Garage zwei 400er Tiefbordsteine (einer wiegt über 50kg), dann zwei 300er Tiefbordsteine und drei 200er Tiefbordsteine ihren Platz eingenommen. Danach waren die Tiefbordsteine auf der gegenüberliegenden Seite dran. Am Haus entlang haben wir 300er Tiefbordsteine gesetzt. Diese Steine werden später ein paar Zentimeter über dem Pflaster stehen. Dafür haben wir uns entschieden, da es Standortbedingt ein leichtes Gefälle Richtung Haus geben wird und dadurch das Wasser entlang den Tiefbordsteinen in die Rinne fließen kann. Der Abstand zwischen Haus und Tiefbordsteine vor dem Haus beträgt 30cm. Im Gang, zwischen Garage und Haus, beträgt der Abstand der Tiefbordsteine zum Haus 8cm. Der Abstand ist so kurz gewählt, da es an der Stelle fast nie hinregnet und wir so ein gutes Maß für das Pflaster haben.

Nachdem die Tiefbordsteine nun vorbereitend gesetzt waren, musste noch das vorgesehene KG-Rohr für den Anschluss der Entwässerungsrinne freigelegt werden. Die Rinne haben wir dann provisorisch am Boden hingestellt um zu schauen wo der beste Anschlusspunkt an der Rinne für das KG-Rohr ist. Die hauraton RECYFIX Entwässerungsrinne hat an der Unterseite der 1m Stücke immer eine vorgesehene Anschlussstelle. Diese Anschlussstelle bohrt man dann mit einem Bohrer so oft wie es geht ein mal rundherum an. Dann nimmt man ein Stück Holz, setzt es an und schlägt 1x mit dem Hammer drauf. Schon ist die Öffnung gemacht.

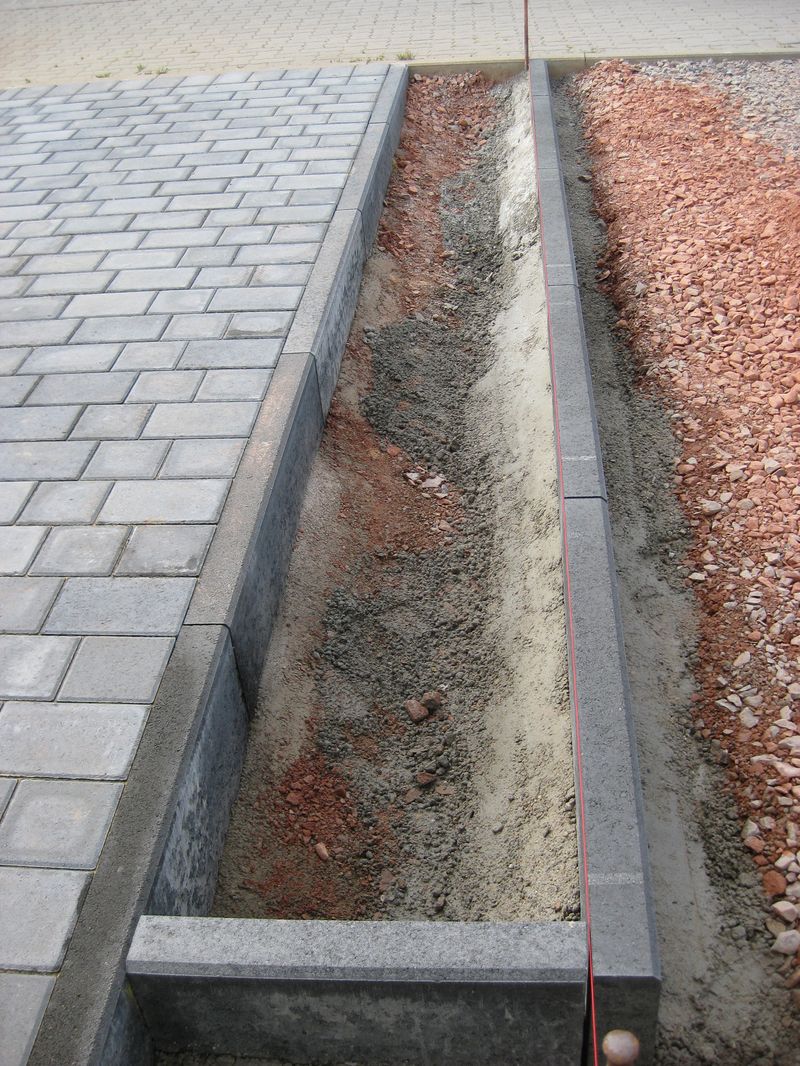

Die RECYFIX Entwässerungsrinne setzt man ins Blei, also absolut waagerecht. Da der Anschluss für das KG-Rohr auf der Unterseite der Rinne ist, braucht man kein Gefälle innerhalb der Entwässerungsrinne herzustellen. Unsere Rinne ist insgesamt 4,38m lang und somit kann alles Wasser über das 100er KG-Rohr gut abgeführt werden.

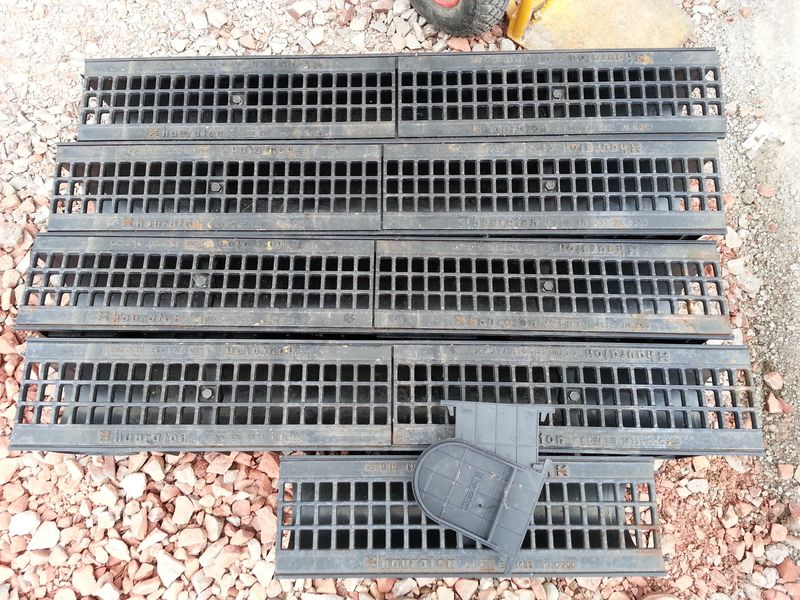

hauraton RECYFIX Entwässerungsrinne geliefert

Letzte Woche wurde die bestelle Entwässerungsrinne geliefert. Wir bauen die Rinne während den Pflasterarbeiten vor der Garage ein. Die Rinne soll das Niederschlagwasser im Bereich der Einfahrt aufnehmen und in die Zistene ableiten.

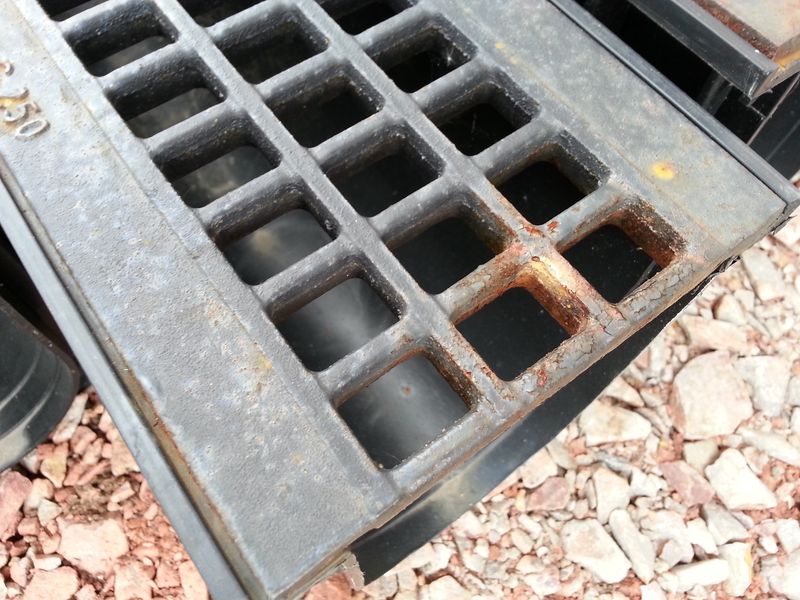

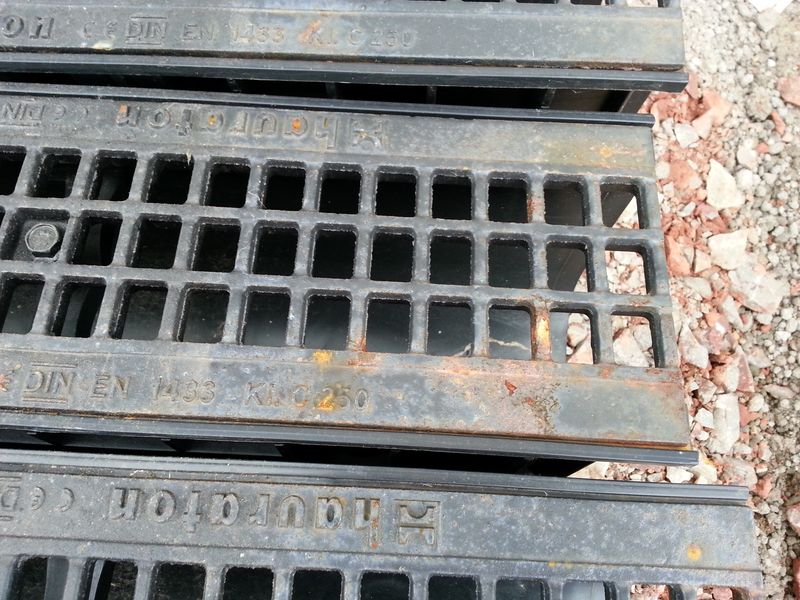

Wir haben uns für eine Kunststoffrinne von hauraton mit einer Gussabdeckung entschieden. Die RECYFIX Entwässerungs soll einfach einzubauen sein und durch den Gussrost sollen keine Klappergeräusche beim darüber fahren entstehen. Die Rinne hat die Belastungsklasse C 250. Das bedeutet das die Entwässerungsrinne Last von 25 Tonnen aushält. Hoffe ja nicht, dass ich jemals ein so schweres Fahrzeug in der Garage parken werde.

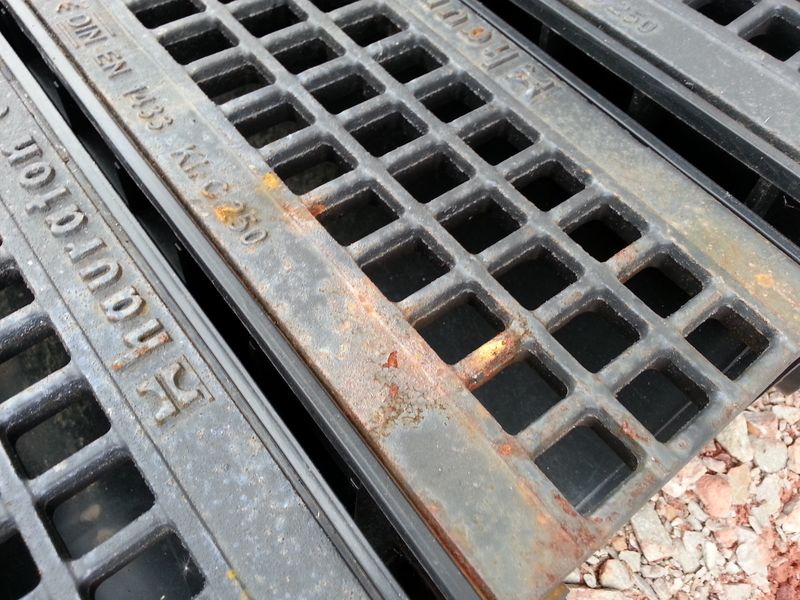

Bei genauer Betrachtung der Rinne ist mir aufgefallen, dass der Gussrost an ein paar Stellen bereits Rost hat. Laut Lieferant sei das normal. Nach einiger Zeit würde die Gussabdeckung die Farbe annehmen, wie man sie von den klassichen Kanaldeckeln aus Guss kennt.

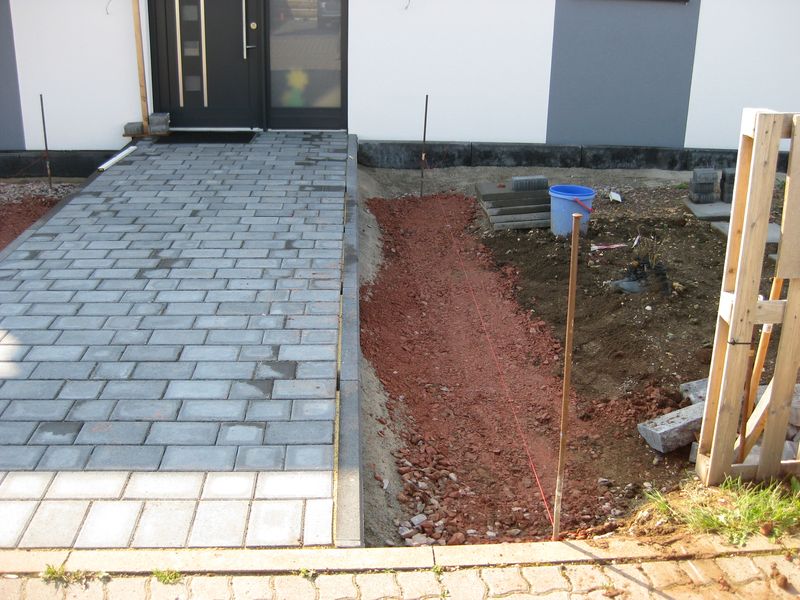

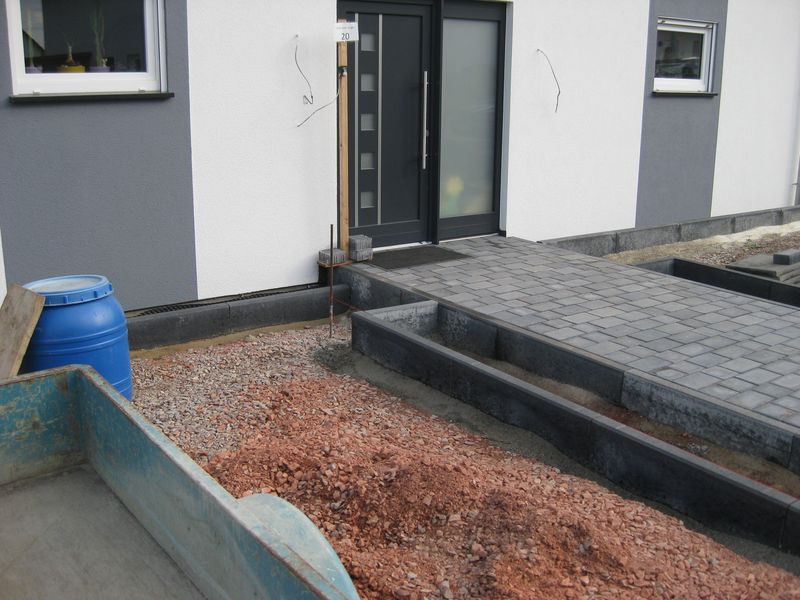

Der Weg zum Hauseingang ist fertig

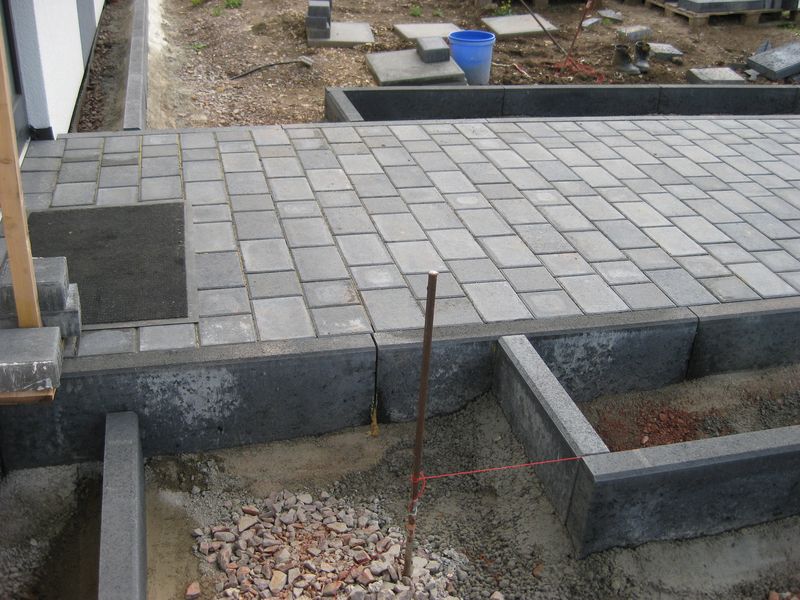

Habe fertig! Am späten Samstag Nachmittag habe ich die restlichen Pflastersteine im Zuweg zum Hauseingang eingesetzt und die letzte Reihe mit einem Trennschleifer passend zugeschnitten.

Danach folgte das obligatorsiche Abrütteln der Steine. In der Tat haben diese sich noch mal durch das Rütteln mit der Rüttelplatte gut 1cm gesetzt. Eigentlich wollte ich ja Rheinsand in die Fügen zwischen dem Pflaster einkehren, doch mein Papa meinte ich sollte besser Quartsand nehmen. Da man ja auf erfahrene Männer hören soll, habe ich mich überzeugen lassen. Mein Papa hat dann im Baumarkt noch Quarzsand besorgen. Der Sand ist so fein, das er wirlich in jede Ritze läuft.

Der Gehweg zum Hauseingang hät eine Fläche von etwas mehr als 12m². Hierfür haben wir 1 Palette 24x16x8 Pflastersteine und eine halbe Palette 16x16x8 Plastersteine, sowie knapp 50kg Quartzsand verarbeitet. Hinzu kommt noch etwa 600kg Splitt und jede Menge Schotter.

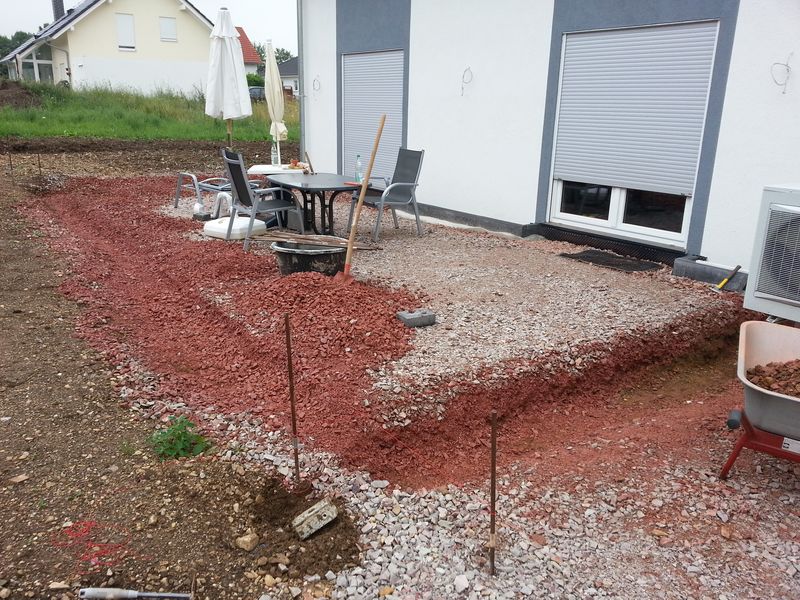

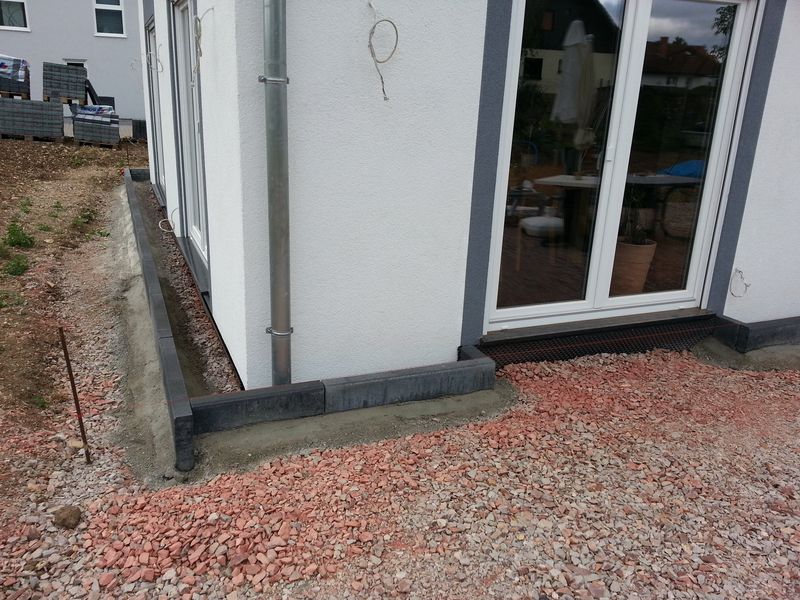

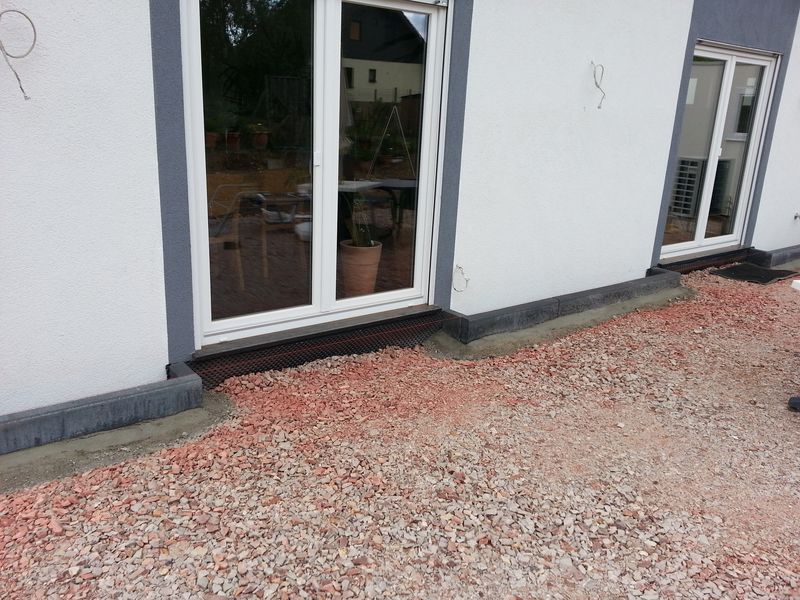

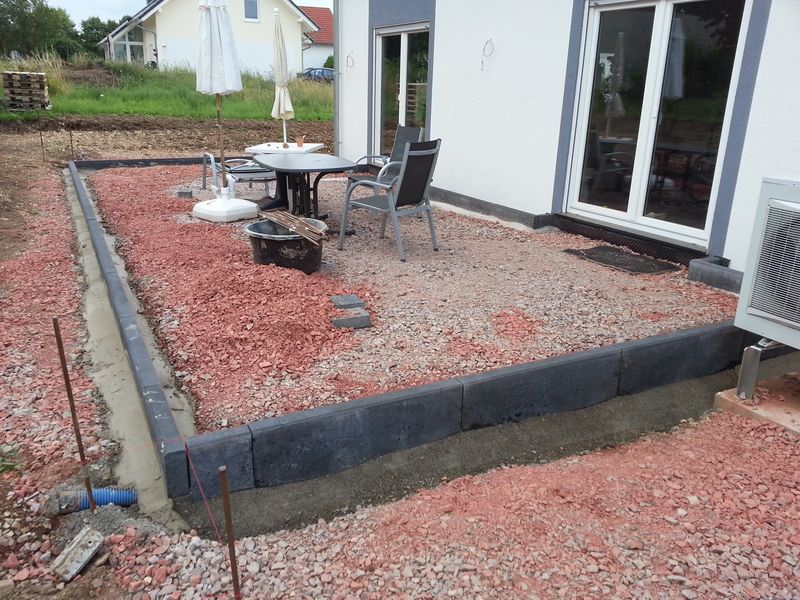

Die Terrasse ist mit Tiefbordsteinen eingefasst

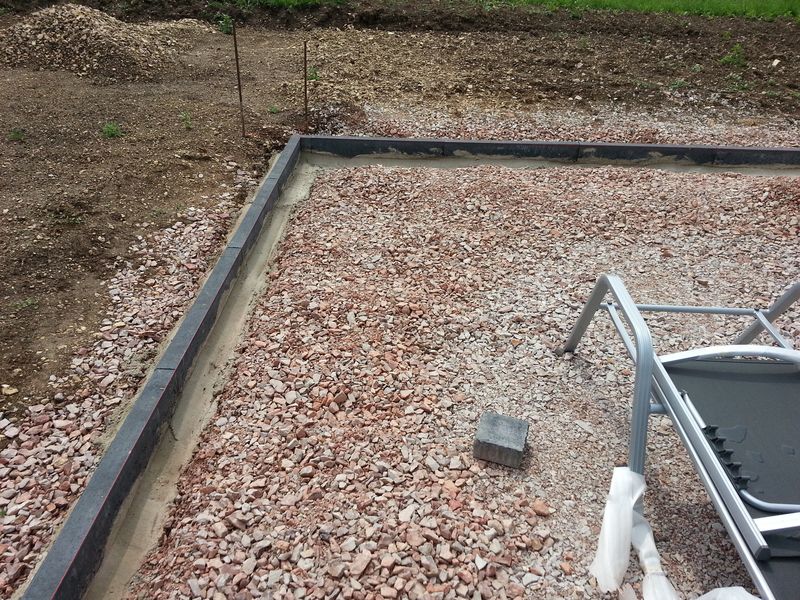

Am Samstag stand das Einfassen der Terrasse mit Tiefbordsteinen auf dem Programm. Nach dem Abstecken der Höhen am Vortag war klar, dann noch ein paar Vorarbeiten zu leisten sind.

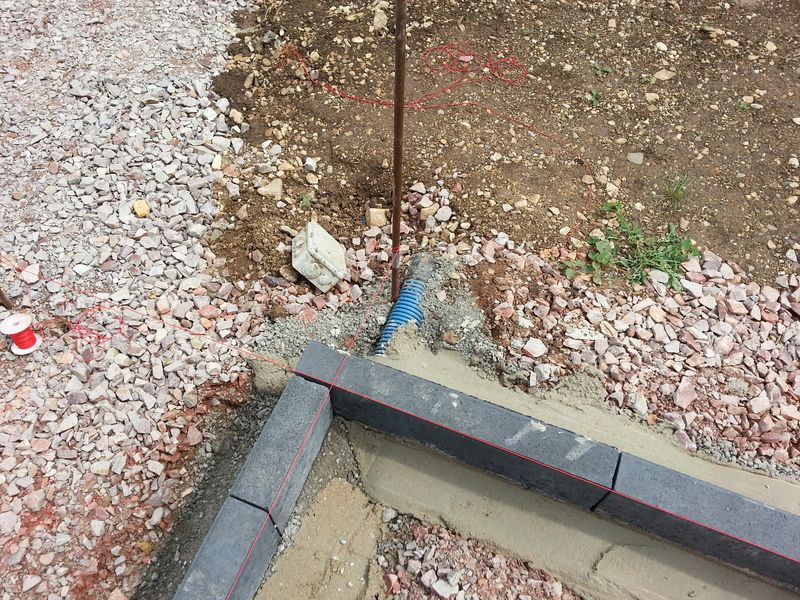

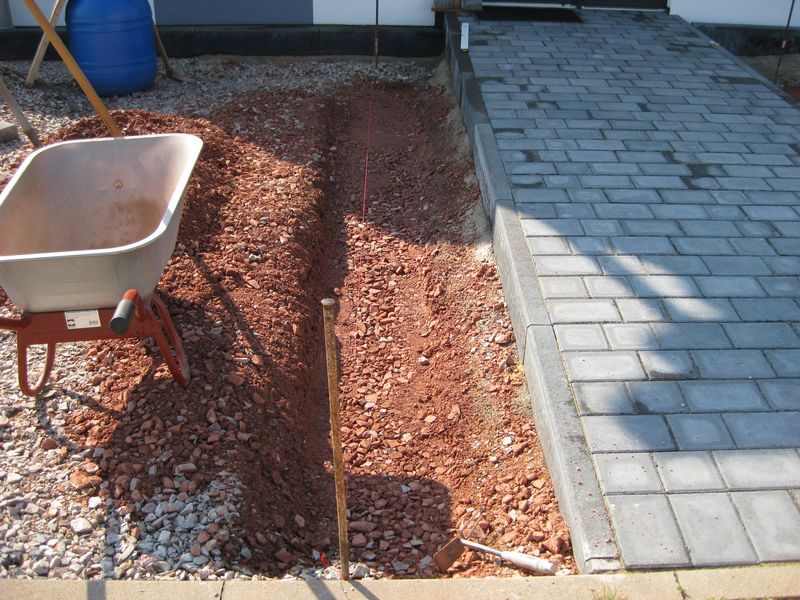

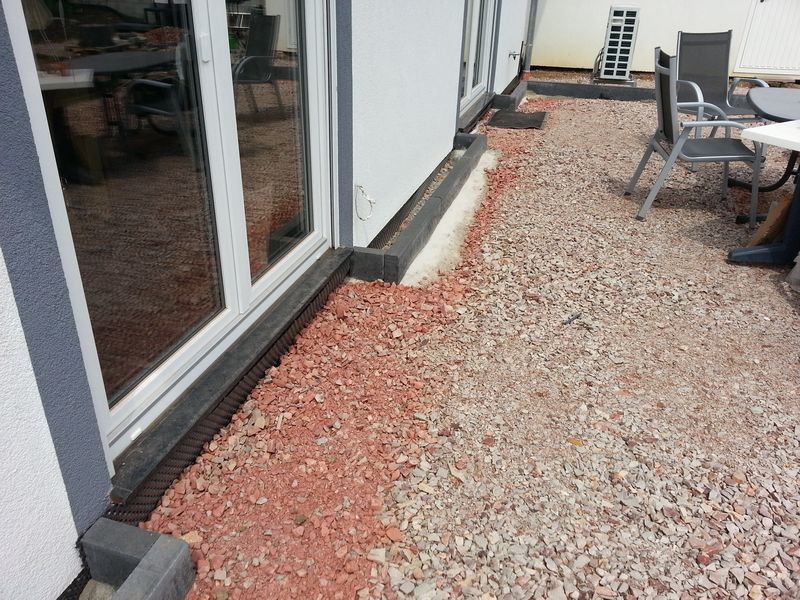

Genau an der Stelle wo eine Reihe 400er Tiefborsteine ihren Platz finden sollen, liegt ein Rohr mit einem Strom-Erdkabel. Das muss vorher ausgegraben und verlegt werden. Ebenso muss an allen Stellen wo die 200er Tiefbordsteine stehen, noch etwas Schotter abgetragen werden damit die Steine in der richtigen Höhe gesetzt werden können.

Das Setzten der Tiefbordsteine ging dann wieder relativ schnell. Etwa gegen 14:00 Uhr waren wir damit fertig. Dann ging es an das Fertigstellen des Gehweg zum Hauseingang.

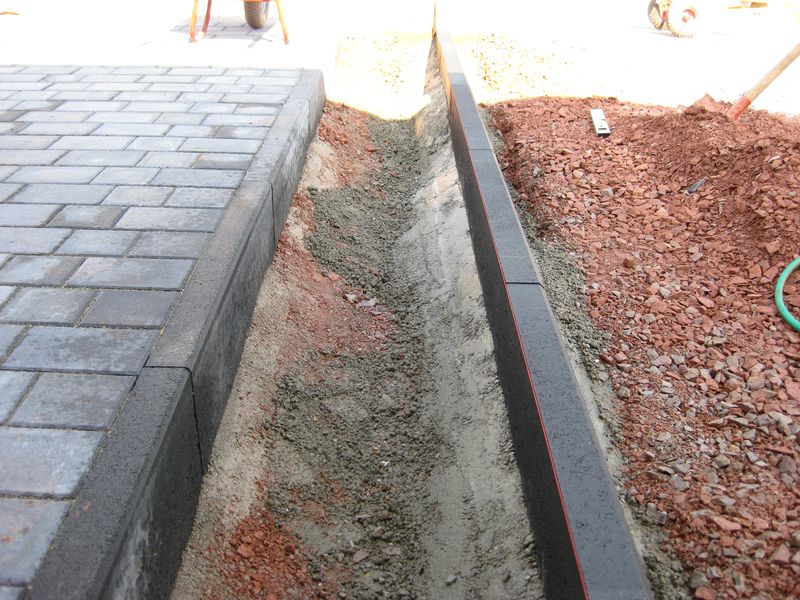

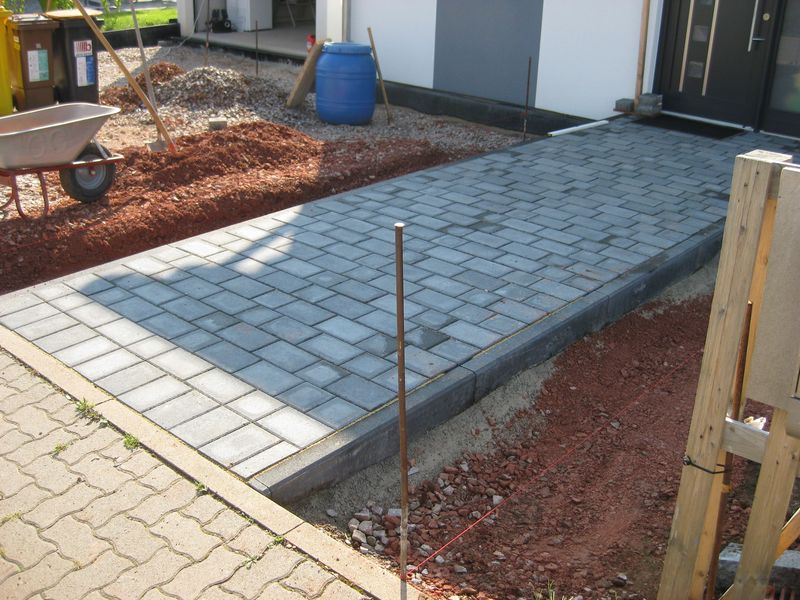

Zuweg zum Haus gepflastert

Am Samstag haben wir damit begonnen den Zuweg zum Haus zu pflastern. Wir hätten es auch fast geschafft, doch uns ist für die letzten zwei Meter der Splitt ausgegangen. Naja, dann machen wir das halt nächste Woche fertig.

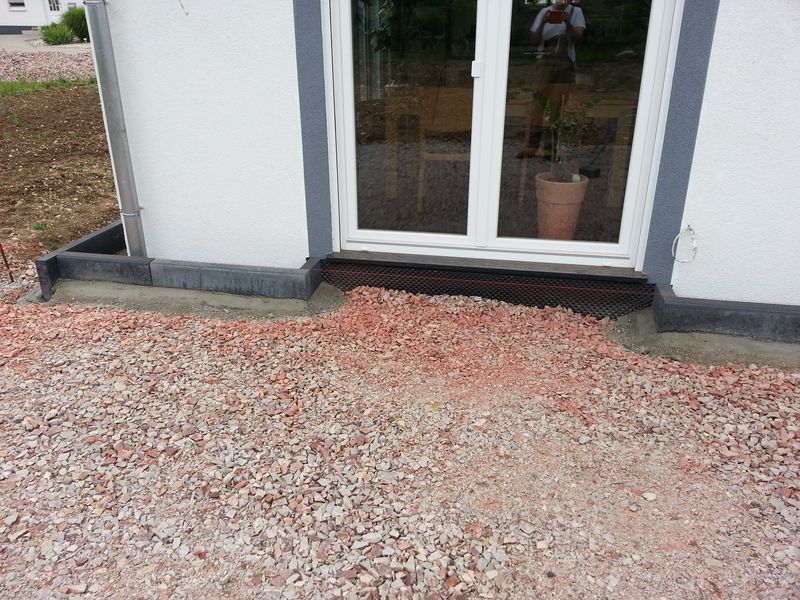

Vorbereitend haben wir den unteren Teil des Eingangsbereich am Haus mit einer Kaltschweißbahn zusätzlich abgedichtet. An der Stelle Besten Dank an Herrn Mootz für die Tipps zur Umsetzung. Ich hoffe ich habe es auch richtig gemacht.

Dann haben wir fleissig Schotter in den eingefassten Weg gefahren und lagenweise verdichtet. Als die Höhe soweit vorhanden war, haben wir einen Hänger voll Splitt (400kg) für unter das Pflaster geholt. Zum Abziehen des Splitts haben wir eine Aluleiste (Überbleibsel von den Pflasterarbeiten beim Nachbarn) auf die richtige Höhe zugeschnitten.

Die erste Reihe Pflastersteine an der Haustür mussten alle zugeschnitten werden, damit sie genau passen. Links und rechts wurde jeweils eine Ecke herausgeschnitten. Auf der Unterseite aller Steine musste auch ein Stück herausgetrennt werden, da sie sonst nicht zwischen die Trittleiste und einer Aluleiste unterhalb des Türrahmens gepasst hätten. Alle weiteren Pflasterreihen waren sehr schnell gelegt und mussten nicht zugeschnitten werden. Wir hatten extra die Tiefbordsteine für den Eingangsbereich so gesetzt, dass ein seitilches Zuschneiden der Pflastersteine nicht erforderlich ist. Hat geklappt :-)

Anfang der nächsten Woche besorgen wir nich 300kg Splitt und das wird der Rest gepflastert und mit der Rüttelplatte abgerüttelt. Vielen Dank an Tobias und Frank für die Unterstützung! Echt klasse mit so tollen Nachbarn.

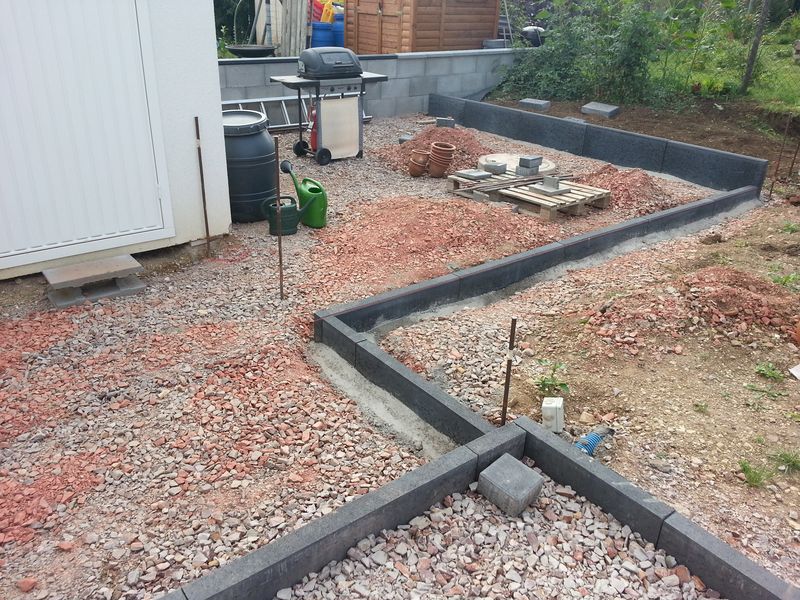

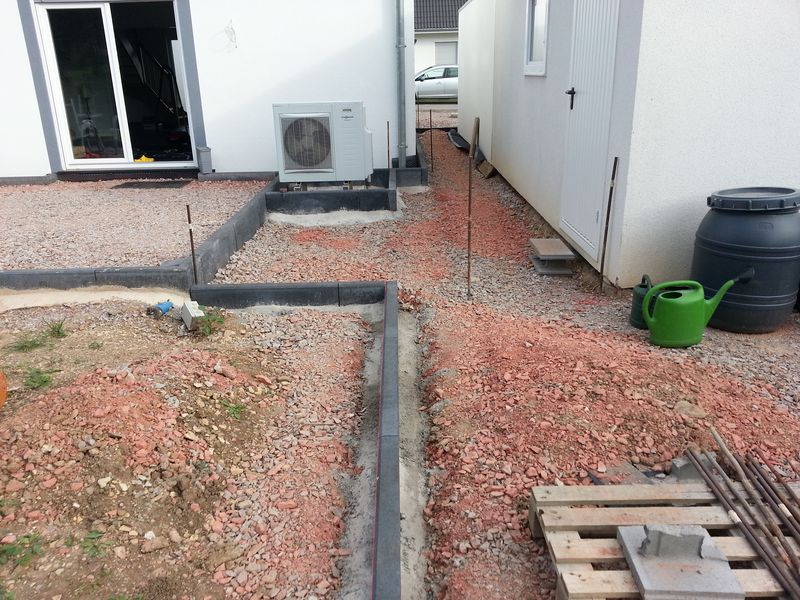

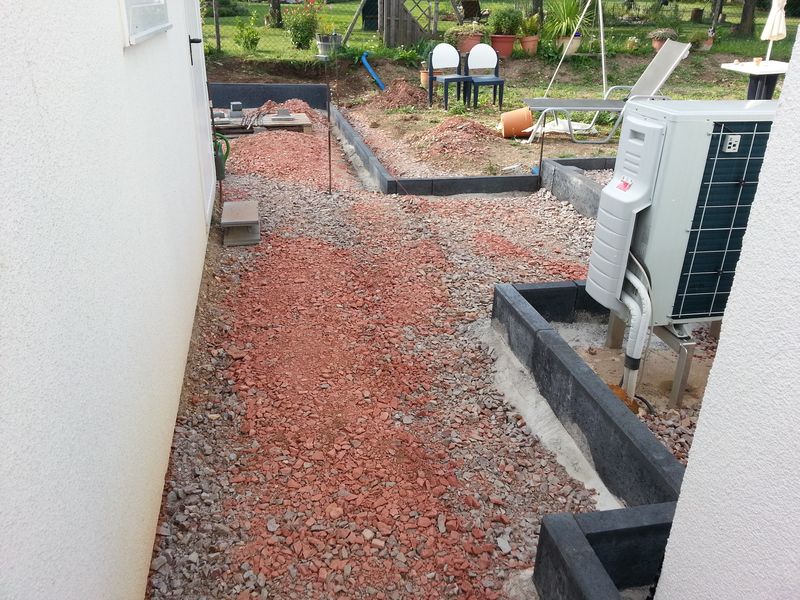

Tiefbordsteine hinterm Haus gesetzt

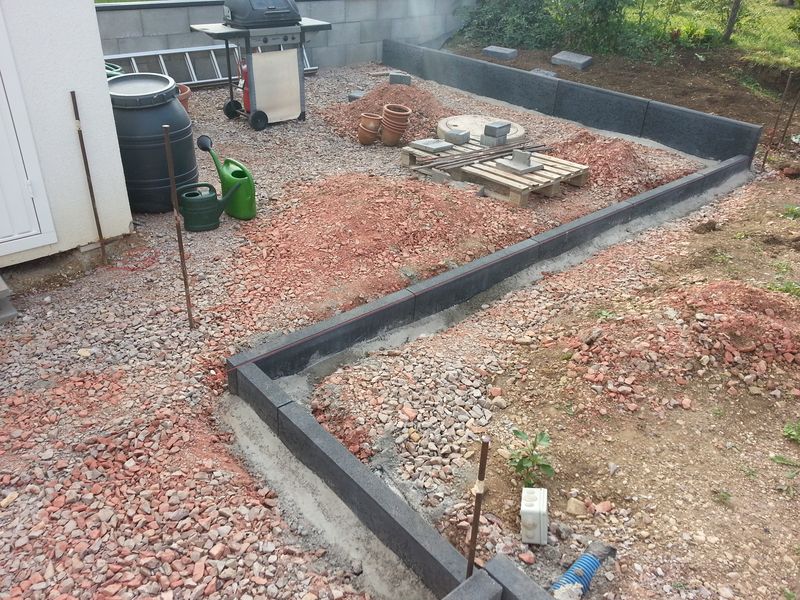

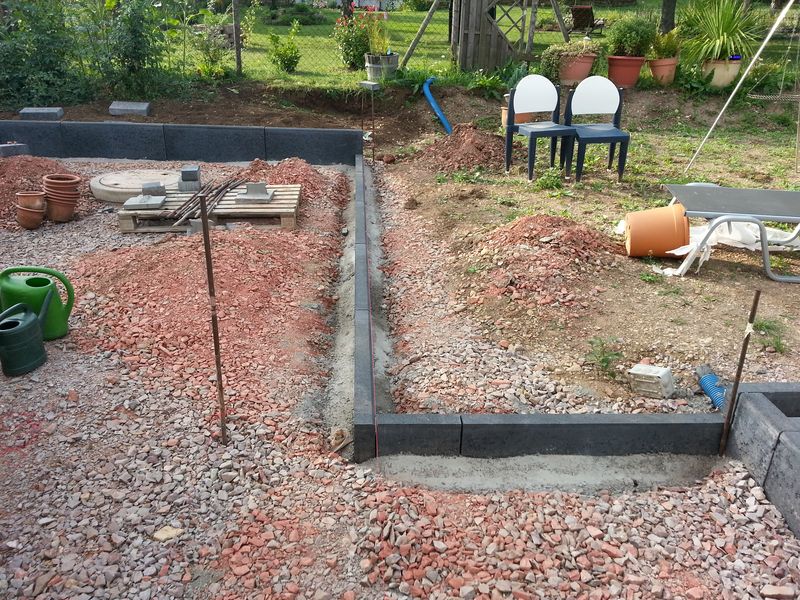

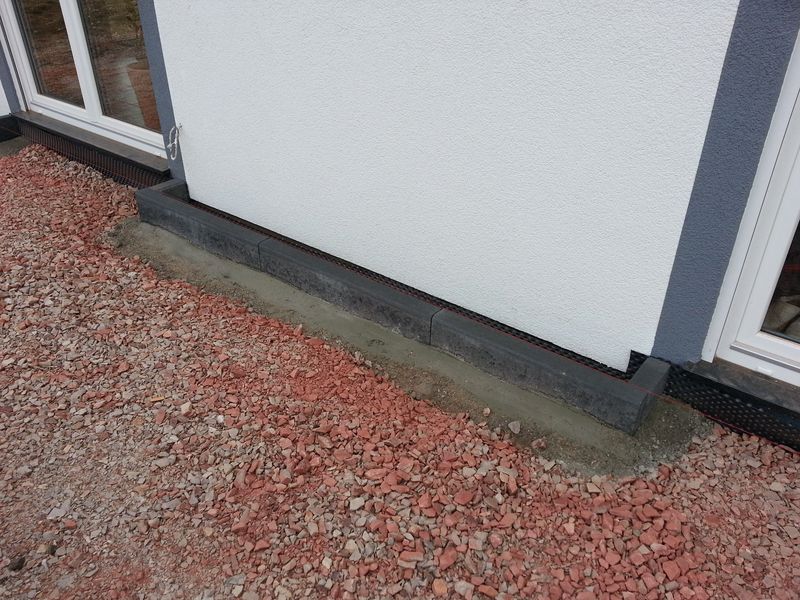

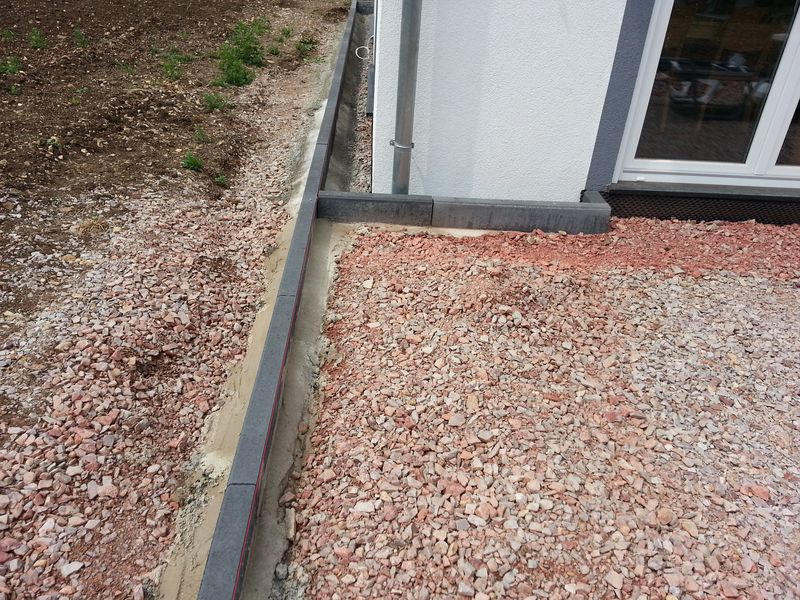

Die Tiefbordsteine hinter dem Haus im Bereich der Terrasse sind nun auch gesetzt. Die beiden Terrassentüren sind entsprechend ausgespart. Hierfür mussten die Tiefbordsteine mit einem Trennschleifer zugeschnitten werden. Nach etwas Übung hat das auch sehr gut geklappt. Der Abstand der Tiefbordsteine zum Haus wurde hinten etwas kleiner als an der Seite und vor dem Haus gewählt. So bleibt mehr Fläche für die Terrasse selbst. In der nächsten Woche wird dann das Gefälle und die genaue Göße der Terrasse bestimmt werden, dann können die Tiefbordsteine für die Terrasse gesetzt werden.
