Der Weg zum Hauseingang ist fertig

Habe fertig! Am späten Samstag Nachmittag habe ich die restlichen Pflastersteine im Zuweg zum Hauseingang eingesetzt und die letzte Reihe mit einem Trennschleifer passend zugeschnitten.

Danach folgte das obligatorsiche Abrütteln der Steine. In der Tat haben diese sich noch mal durch das Rütteln mit der Rüttelplatte gut 1cm gesetzt. Eigentlich wollte ich ja Rheinsand in die Fügen zwischen dem Pflaster einkehren, doch mein Papa meinte ich sollte besser Quartsand nehmen. Da man ja auf erfahrene Männer hören soll, habe ich mich überzeugen lassen. Mein Papa hat dann im Baumarkt noch Quarzsand besorgen. Der Sand ist so fein, das er wirlich in jede Ritze läuft.

Der Gehweg zum Hauseingang hät eine Fläche von etwas mehr als 12m². Hierfür haben wir 1 Palette 24x16x8 Pflastersteine und eine halbe Palette 16x16x8 Plastersteine, sowie knapp 50kg Quartzsand verarbeitet. Hinzu kommt noch etwa 600kg Splitt und jede Menge Schotter.

Die Terrasse ist mit Tiefbordsteinen eingefasst

Am Samstag stand das Einfassen der Terrasse mit Tiefbordsteinen auf dem Programm. Nach dem Abstecken der Höhen am Vortag war klar, dann noch ein paar Vorarbeiten zu leisten sind.

Genau an der Stelle wo eine Reihe 400er Tiefborsteine ihren Platz finden sollen, liegt ein Rohr mit einem Strom-Erdkabel. Das muss vorher ausgegraben und verlegt werden. Ebenso muss an allen Stellen wo die 200er Tiefbordsteine stehen, noch etwas Schotter abgetragen werden damit die Steine in der richtigen Höhe gesetzt werden können.

Das Setzten der Tiefbordsteine ging dann wieder relativ schnell. Etwa gegen 14:00 Uhr waren wir damit fertig. Dann ging es an das Fertigstellen des Gehweg zum Hauseingang.

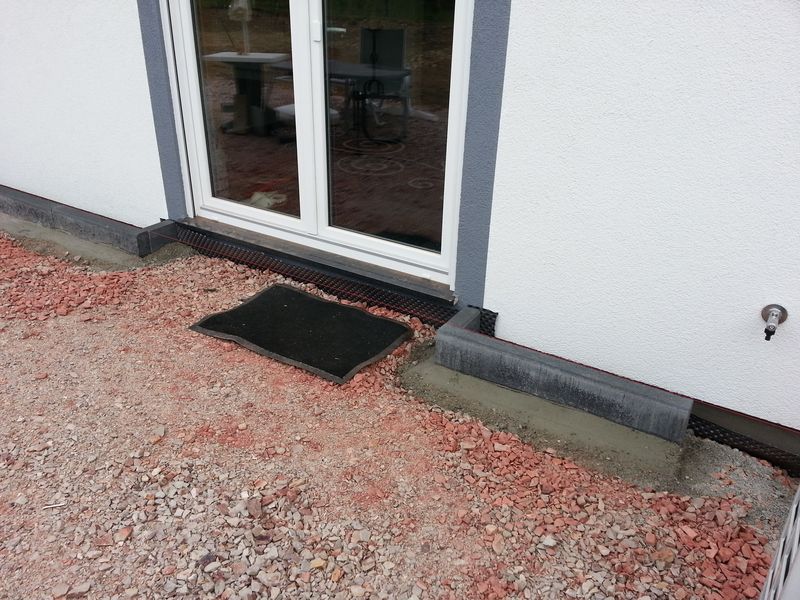

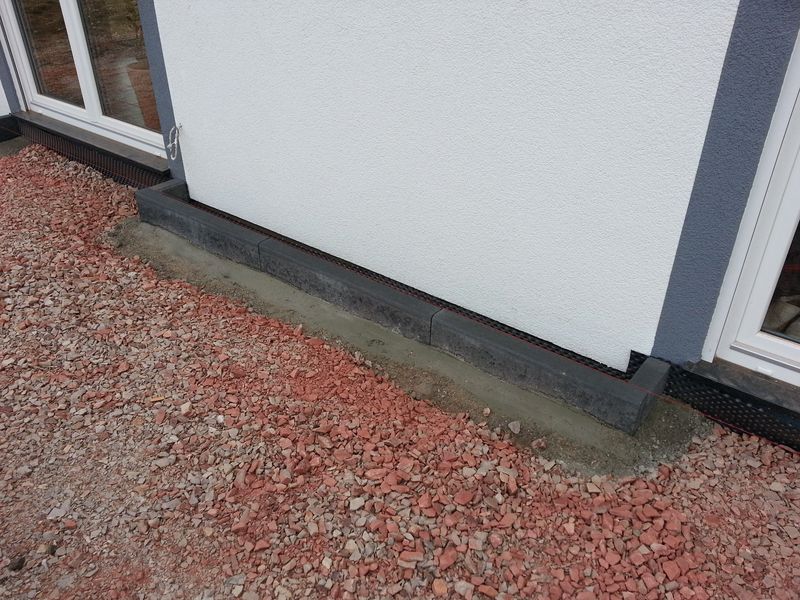

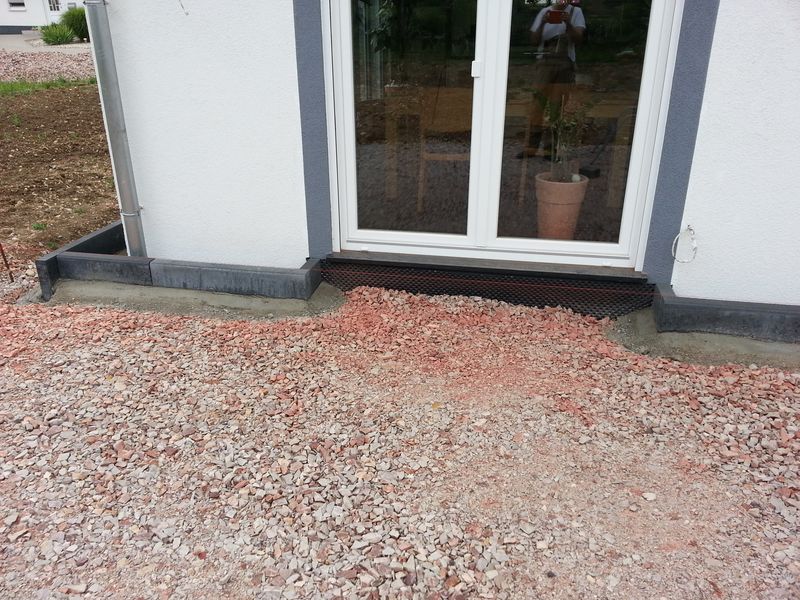

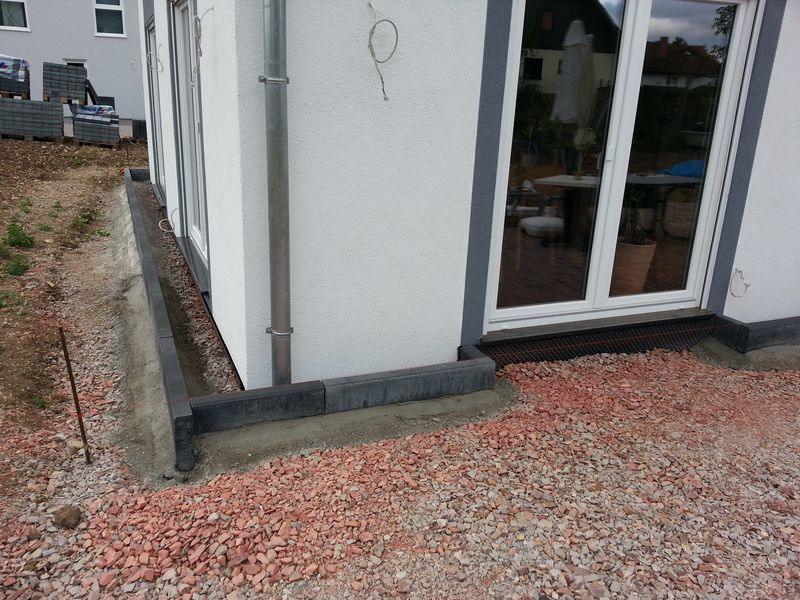

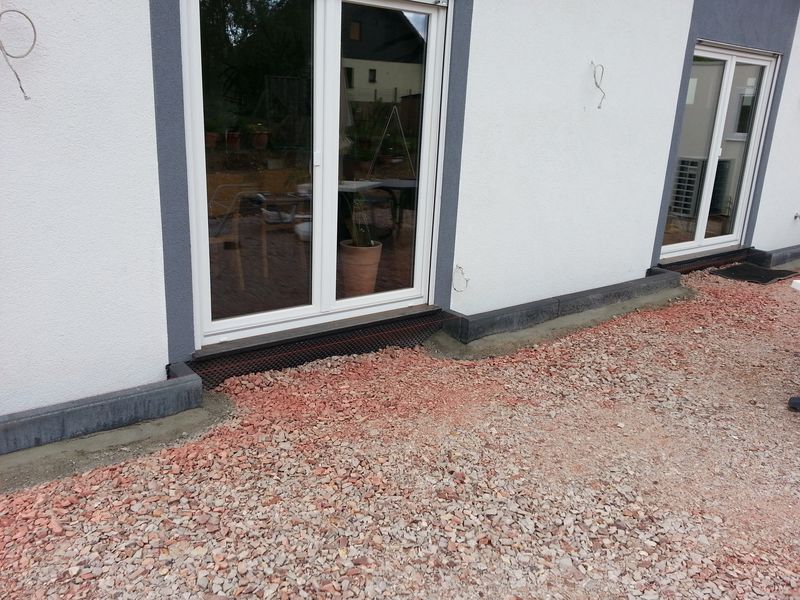

Tiefbordsteine hinterm Haus gesetzt

Die Tiefbordsteine hinter dem Haus im Bereich der Terrasse sind nun auch gesetzt. Die beiden Terrassentüren sind entsprechend ausgespart. Hierfür mussten die Tiefbordsteine mit einem Trennschleifer zugeschnitten werden. Nach etwas Übung hat das auch sehr gut geklappt. Der Abstand der Tiefbordsteine zum Haus wurde hinten etwas kleiner als an der Seite und vor dem Haus gewählt. So bleibt mehr Fläche für die Terrasse selbst. In der nächsten Woche wird dann das Gefälle und die genaue Göße der Terrasse bestimmt werden, dann können die Tiefbordsteine für die Terrasse gesetzt werden.

Entwässerungsblock Garagenfundamente

Vorbereitend für die Kanalanschlussarbeiten habe ich gestern in den Streifenfundamenten für die Garage den Entwässerungsblock freigelegt. Beim Erstellen der Fundamente wurden an entsprechender Stelle mit Styropor Platzhalter eingebracht. Zapf sieht jeweils im hinteren Teil der beiden Garagenelemente ein Fallrohr für die Dachentwässerung vor. Bei uns also in den beiden hinteren Streifenfundamenten. Über ein 70-mm-Fallrohr wird dann das Wasser in den Entwässerungsblock geleitet.

Gemäß dem Fundamentplan von Zapf soll der Entwässerungsblock ein Maß von 25x15x15cm haben. In dem Block soll dann auch ein weiteres Rohr fest eingelassen werden, welche das Wasser aus dem Entwässerungsblock zur Zisterne abführt. Bei unseren Fundamenten wurde das Rohr nicht eingebracht. Das Fallrohr muss bzw. soll direkt an ein KG-Rohr angeschlossen werden.

Im mittleren Fundament war eine Seite des Entwässerungsblocks für das KG Rohr bereits offen und musste nur noch etwas mit dem Trennschleifer begradigt werden. Der Entwässerungsblock im hinteren Fundament hingegen war eingegossen. Mit dem Trennschleifer habe ich dann den Beton auf einer Seite entfernt.
