Fundament für die Wärmepumpe

Fundament für die Außeneinheit der WärmepumpeAm Montag dieser Woche wurde auch das Fundament für die Außeneinheit der Wärmepumpe erstellt. Das Fundament ist knapp 1 Meter von der Hauswand entfernt und ist derzeit noch mit einer Folie abgedeckt. Die genaue Position mussten wir festlegen und freigeben. Das Fundament ist 15cm unterhalb Oberkannte Bodenplatte des Hauses ausgerichtet. Dies ist später auch in etwa die Höhe der Terrasse oder des Gehwegs.

Die Bodenplatte ist fertig

Am Morgen wurden die Bodenplatte und die Streifenfundamente für die Garage gegossen. Jetzt müssen diese noch aushärten. Weiterhin wurde um die Bodenplatte etwa 2m Erdreich (in der Breite) gleichmäßig abgetragen. Dies ist für das spätere Gerüst erforderlich.

Frostschürze wurde betoniert

Bei anhaltendem Regen wurde heute die Frostschürze betoniert. 1 Meter tief und rund ums Haus. Man erkennt nun schon mal die Außenmaße unseres Hauses. Gleich mit eingearbeitet wurde der Mehrspartenhausanschluss (MSH) und Leerrohre für die Heizung und das Abwasser.

Laut unseren Informationen sollten heute auch die Fundamente für die Garage gegossen werden. Der Aushub für die drei Streifenfundamente wurde gemacht, aber nur in einer Grube war etwas Beton zu sehen. Vermutlich ist der Beton ausgegangen. Wir gehen davon aus, dass am kommenden Montag die Arbeiten bei der Erstellung der Bodenplatte mitgemacht werden.

Die Erdarbeiten am zweiten Tag

Gegen Mittag (13:15 Uhr) des zweiten Tages war richtig Trubel am Bauplatz. Der Vermesser Herr W. (Fa. Wolf & Lamm GbR, Wiesbaden) war fleißig an der Feinabsteckung. Der Tiefbauer noch mächtig am Verteilen und verdichten des Schotters (was deutlich länger dauert als geplant) und die Monteure für die Bodenplatte konnten immer noch nicht mit ihren Arbeiten beginnen…

Herr V. (Fa. D. Göllner, Altenbeken) vom Monteur Trupp für die Bodenplatte war nicht wirklich begeistert das sich das alles so verzögert. Er hatte auch zur kurz zuvor mit dem Bauleiter Herrn M. (DHAG) telefoniert, welcher auch gleich an die Baustelle kommen wollte.

Um 13:40 Uhr ist dann der Bauleiter gekommen und hat sich einen Überblick über den aktuellen Stand verschafft, das Handy gezückt und zwei drei Telefonate gemacht. Gegen 14:00 Uhr kam dann noch Herr U. (Verantwortlicher für die Bodenarbeiten, Fa. Schnell GmbH) dazu. Der Bauleiter hat dann mit den Beteiligten dann die nächsten Schritte abgestimmt.

  • Donnerstag (heute): Schottermaterial verdichten und Graben für die Frostschürze ausheben.
  • Freitag: Fundamente Garage und Frostschürze betonieren. Weitere Bodenarbeiten.
  • Montag: Bodenplatte

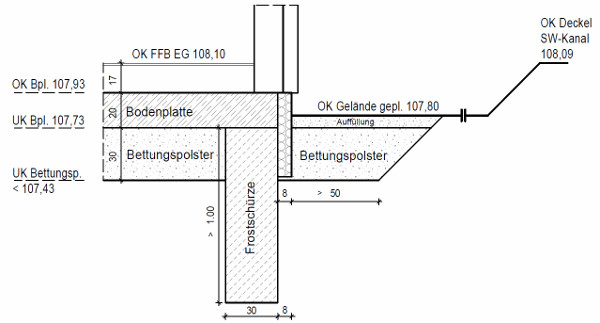

Vorabzug Werkplan Bodenplatte

Skizze BodenplatteEndlich scheint was zu passieren. Von Herrn S. (Ingenieurbüro Schindler) habe wir heute eine E-Mail mit dem Vorabzug der Bodenplatte zur Ansicht erhalten. Wir sollen uns diese noch mal ansehen und eventuelle Änderungswünsche mitteilen. Sofern alles OK ist, dann unterschreiben und wieder per E-Mail oder Fax zurücksenden.

Aufgrund der höheren Traufhöhe muss unser Haus tiefer liegen. Entsprechend muss das Haus auf einer frostsicheren Bodenaustauschschicht gegründet werden. Hierfür sind Streifenfundamente als umlaufende Frostschürze erforderlich. Diese sind 100 cm tief und 30 cm breit.

Weiterhin sind in dem Plan auch alle Zu- und Ableitungen eingezeichnet. So zum Beispiel die ganzen Abwasserleitungen (WC, Waschbecken, Dusche, Wanne, Waschmaschine, Regenwasser, Zisternenüberlauf), der Zugang zum Mehrspartenanschluss (MSH) und die Leitungen für die Heizungsanlage samt Außeneinheit.

Für uns als Laien sieht der Plan für die Bodenplatte in Ordnung aus. Hier müssen wir darauf vertrauen, dass dies alles seine Richtigkeit hat.

Auftrag für die Garage erteilt

Garagenentwurf in 3DGestern Abend haben wir noch mal mit unserem ZAPF-Verkaufsberater telefoniert und letzte Details zur Garage abgestimmt. Die Zugangstür im hinteren Teil der Garage, welcher als Kellerersatz verwendet wird, haben wir auf der rechten Außenseite nach hinten verschoben. Sonst haben wir keine Änderungen an der Garage mehr vorgenommen. Hier nur mal ein paar Eckdaten zu unserer ZAPF Fertiggarage:

Einzelgarage Massiv B 345 K (2 Stück), Außenmaße: 3,45m x 12,02m (B/L)

  • inkl. Dachentwässerung
  • Lüftungsöffnungen
  • wischfester gesprenkelter Innenanstrich
  • Durchgehender Betonboden
  • Gleitlager für Pflasteranschluss
  • Spritzputz 1,5mm, weiß
  • Garadendach mit spezieller Dachbeschichtung und Kiesschüttung
  • Dachrandabdeckung aus verzinktem Blech mit Tropfkante
  • Tor-Durchfahrtsmaß: 2,99m x 2,12, (B/H)
  • Hörmann Sektionaltor mit M-Sicke in RAL 7016 Anthrazitgrau
  • Hörmann Torantrieb SupraMatic-E mit 2 Handsendern
  • Schlüsselschalter unter Putz
  • Elektro-Vorbereitung (Unterputz)
  • Stahlsickentür Motiv 902, weiß
  • Kunststofffenster

Die Auftragsbestätigung haben wir direkt nach unserem Telefonat erhalten. Diese müssen wir jetzt noch Unterschreiben und mit einer Kopie des Lageplans der Garage auf dem Grundstück wieder an den Verkaufsberater Herrn P. zurücksenden. Danach bekommen wir dann die Fundamentpläne zugesendet. (Das Fundament ist eine Bauherrenleistung). Die Lieferzeit für die Garage beträgt nach Abruf ca. 8-10 Wochen. Wir werden die Garage aber erst Abrufen wenn wir den Bauzeitenplan für das Haus vorliegen haben und abschätzen können wann wir die Garage gebrauchen können.
