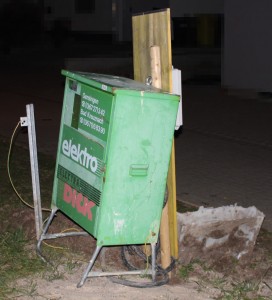

Abrechnung Baustromverteiler

Baustromverteiler, BaustromkastenDie Endabrechnung für den Baustromverteiler ist eingegangen. Weitere 496,56 Euro sind zu zahlen. Im Januar kam schon mal eine Rechnung von Elektro Dick für die Aufstellung sowie die erste Miete des Baustromverteilers. Hier hatten wir bereits 390,75 Euro bezahlt. Die Gesamtkosten für den Baustromverteilerkasten belaufen sich somit auf satte 887,31 Euro. Wenn man nun noch die EWR-Baustromkosten in Höhe von 2.269,43 Euro hinzu addiert haben wir einen Betrag von insgesamt 3.156,74 Euro. In der ursprünglichen Kalkulation waren 2.000 Euro eingeplant. Mehrkosten von 1.156,74 Euro.

Da Elektro-Dick im Februar bei dem Umsetzen des Baustromverteilers die von uns bezahlte Schaltafel und den Stickel mitgenommen hat, werden wir vom Rechnungsbetrag 35,70 Euro abziehen. Dies hatte uns der Monteur bei der Abholung des Baustromverteilers so mitgeteilt.

Es werde Licht – wir haben Strom im Haus

Gestern war es soweit. Der Zählerschrank wurde gesetzt und an den Hausanschlusskasten angeschlossen. Gegen 07:30 Uhr kamen zwei Monteure der Firma Elektro Hümmerich (von der Deutsche Haus AG, DHAG) und haben damit begonnen, den Zählerschrank vorzubereiten und zu montieren. Um etwa 12 Uhr ist dann ein Mitarbeiter des EWR gekommen und hat die Zähler in den Schrank eingebaut. Wir haben zwei Stromzähler, einer für den Hausstrom und einen weiteren Stromzähler für die Wärmepumpe. Warum zwei Zähler, werde ich in einen späteren Beitrag noch mal näher erläutern. Auf dem Spitzboden haben die Monteure noch eine Steckdose gesetzt und ein Kabel für eine Lampe verlegt. Am Küchenfenster wurde der Magnet-Reed-Funkkontakt für die Dunstabzugshaube installiert. Danach wurden noch alle Steckdosen und Lichtschalter überprüft und durchgemessen. Das Licht brennt :-)

Ein paar Kleinigkeiten müssen noch gemacht werden. Ein Kontrollschalter (Außenbeleuchtung) fehlt noch und ein paar Blenden im Zählerschrank müssen noch eingebaut werden. Mir war abends noch aufgefallen, dass eine andere Kontrollleuchte dauerhaft etwas klimmt. Das müssen sich die Elektriker dann noch mal anschauen, wenn sie wieder da sind.

Am späten Nachmittag wurde auch der Baustromkasten abgeholt. Da habe ich auch gleich mal nachgefragt was mit dem Stickel und dem Schalbrett ist. Hier für hatten wir 30 Euro netto bezahlt und es war beim Umbau des Baustromverteilers von Elektro Dick mitgenommen worden. Wir sollen den Betrag bei der Schlussrechnung einfach abziehen. OK, dann machen wir das so.

Hausanschluss Strom – Teil 2

Anschluss vom StromversorgerGestern Vormittag gegen 11 Uhr war das EWR bei uns am Haus und hat das Stromkabel für den Hausanschluss angeklemmt. Bereits in der letzten Woche wurde vom Hausanschlussraum über den Mehrspartenhausanschluss die Stromleitung nach außen geführt. Dieses musste nur noch mit dem am Grundstück liegenden Stromkabel verbunden werden. Das Verbinden der beiden Stromkabel hat nur wenige Minuten gedauert.

Am späten Nachmittag kam dann noch die Elektrofirma (Elektro Dick, Gensingen), welche unseren Baustromverteiler aufgestellt hat, ins Haus. Die Firma hat den Baustromverteiler im Haus wieder provisorisch angeschlossen, damit wir Strom haben und auch die Heizung weiter laufen lassen können. Als ich am Abend an das Haus gefahren bin, ist mir aufgefallen, das Elektro Dick auch den Stickel und die Schaltafel, welche neben dem Baustromverteiler stand, wohl mitgenommen haben. Diese hätte ich gerne weiter verwendet, immerhin wurde mir einst dafür von Elektro Dick 30 Euro netto berechnet.

Jetzt warten wir auf die Elektrofirma der Deutsche Haus AG (DHAG). Diese muss nun den Sicherungskasten sowie die Zähler setzen und die Elektroinstallation abschließen.

Steckdosen und Lichtschalter installiert

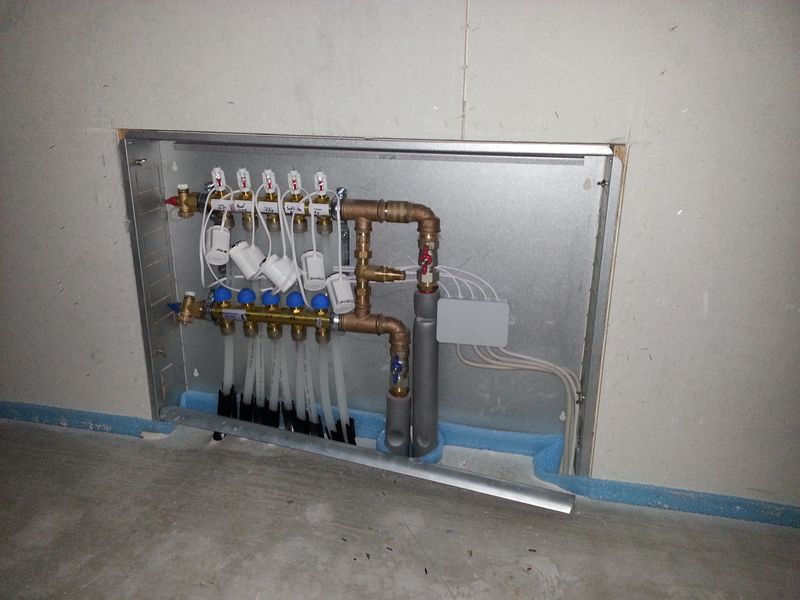

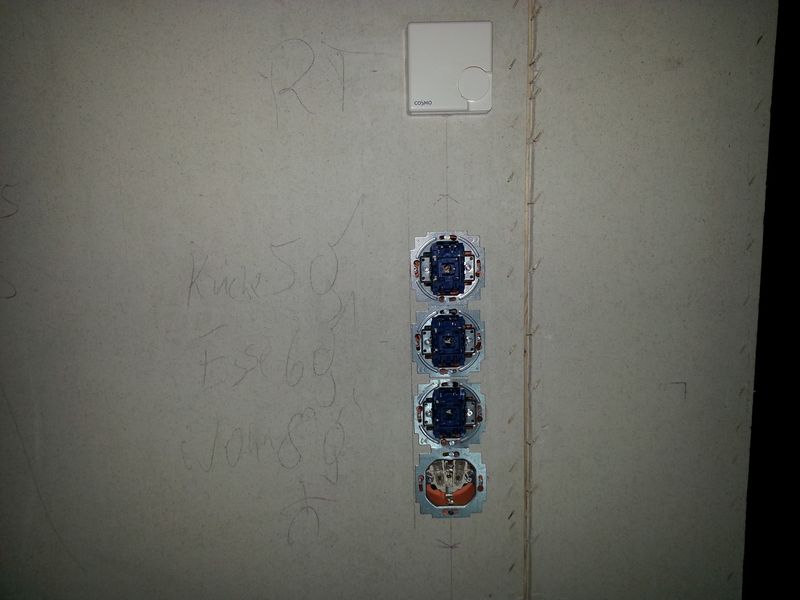

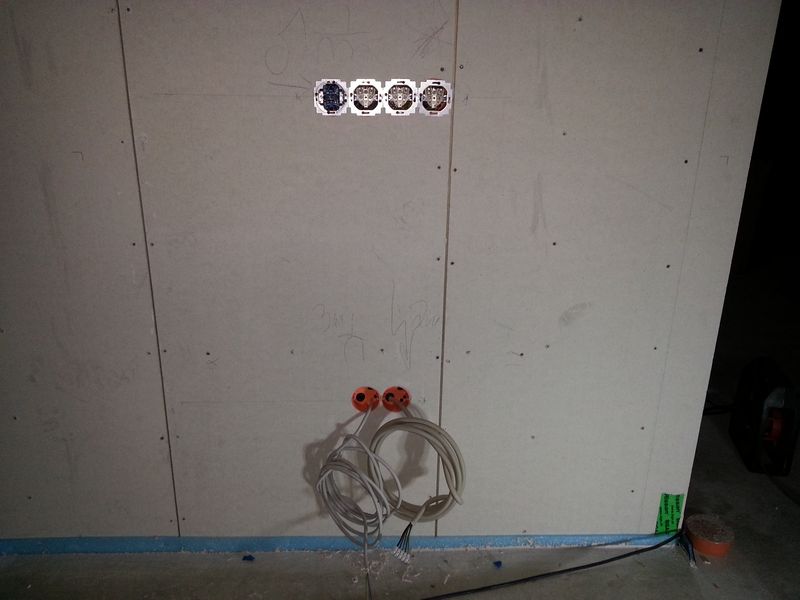

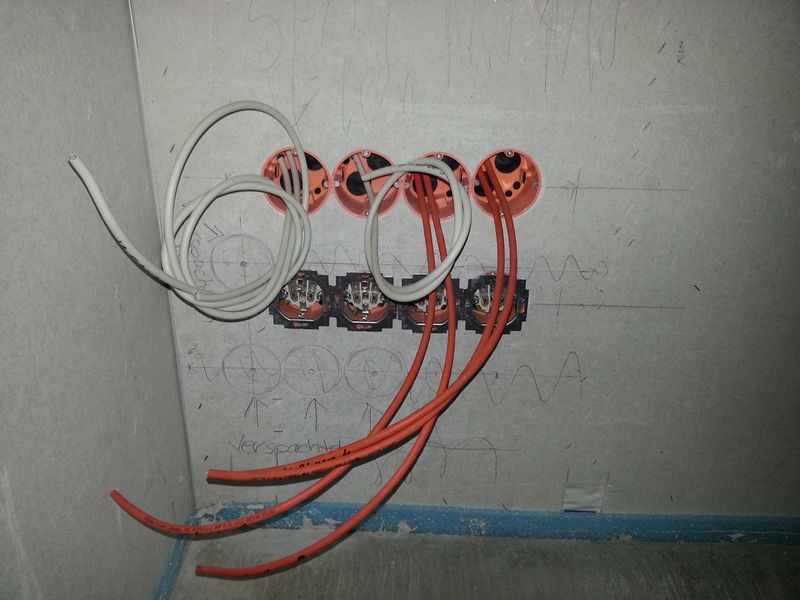

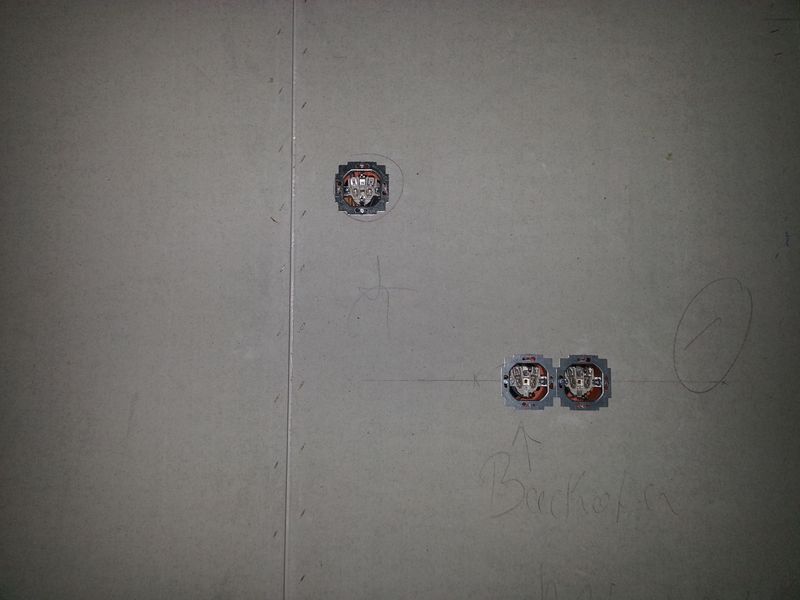

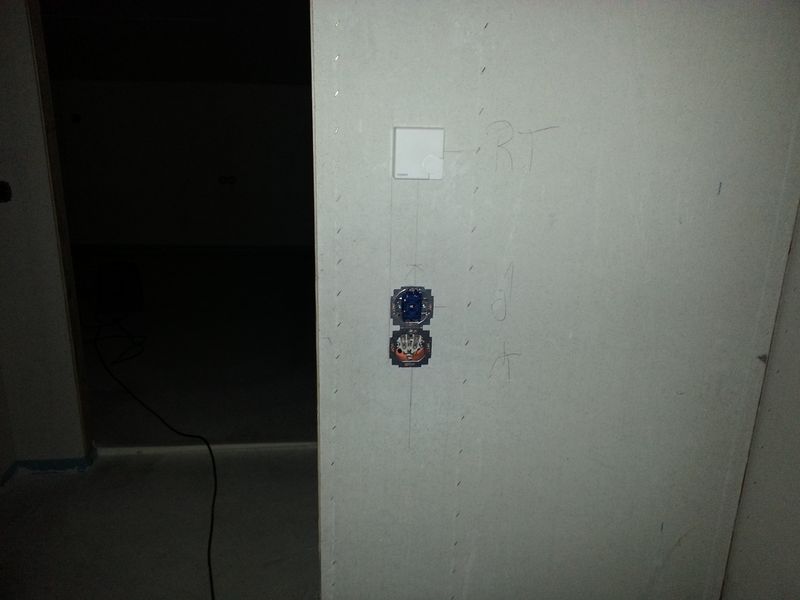

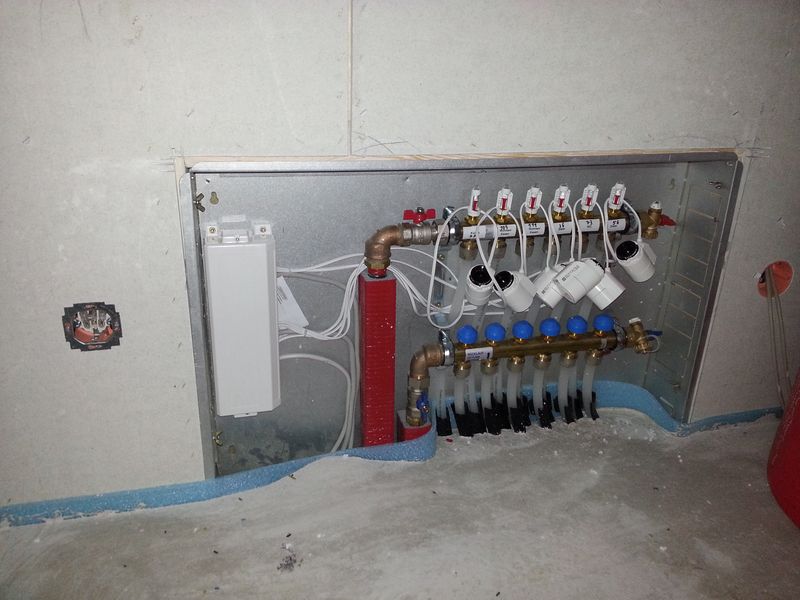

Am Mittwoch wurden die Steckdosen und Lichtschalter im ganzen Haus installiert. Die Rahmen und die Dosenabdeckung wurden auf unseren Wunsch nicht angebracht, da wir diese sowieso wieder alle entfernen müssen vor dem Spachteln bzw. Tapezieren. Ebenfalls wurden die Raumthermostate und die Thermostatregler angeschlossen. Die Netzwerkdosen und die SAT-Dosen sind Eigenleistung. Die Netzwerkdosen habe ich heute bestellt. Dann hab ich an den Weihnachtagen bestimmt auch keine „Langeweile“ :-)

Übergabe unseres DHAG-Haus

Am Dienstag um 09:00 Uhr war der Termin für die Übergabe unseres Hauses. Zu dem Termin waren der Bauleiter von der Deutsche haus AG, ein Mitarbeiter von Holzbau-Schläfer, Herr B. von den Baupartnern aus Gensingen, der DEKRA-Prüfer und wird anwesend.

Der freundliche DEKRA-Prüfer hat Raum für Raum alle Arbeiten und Gegebenheiten geprüft, Bilder gemacht und in seinem Protokoll notiert. Zur Prüfung gehört z.B. das Nachmessen der Räume und Türaussparungen, die Abstände der Schrauben in der Deckenbeplankung, ob die Wände und Decken gerade sind, die Verlegung der Sanitärleitung, ob Undichtigkeiten vorhanden sind, die Funktionsweise der Fenster und Rollladen etc.

Der Bauleiter führt ebenfalls ein separates Übergabeprotokoll für die Deutsche haus AG. Auf diesem Protokoll wurden auch die Dinge festgehalten, welche noch offen und auszuführen sind. Bei uns sind dies:

Für ein Teil der noch auszuführenden Leistungen wurden Rückbehalte vereinbart. Diese sind dann zur Zahlung fällig, wenn die Arbeiten ausgeführt sind. Die Geschoßtreppe ist schon verfügbar und könnte eingebaut werden. Wir haben aber die Option genutzt, diese erst später liefern und montieren zu lassen. So könnend die Spachtelarbeiten im Treppenhaus einfacher durchgeführt werden und es entstehen keine Kratzer oder Macken an der Holztreppe. Auch die Innentüren lassen wir uns später anliefern.

Die Außendämmung und der Putz werden witterungsbedingt vermutlich erst ab April erst gemacht. Die Heizungsendmontage ist erst möglich, wenn die Außeneinheit aufgestellt wurde, die Hausanschlüsse vorhanden sind. Dann folgt auch eine Einweisung. Die Endmontage der Belüftungsanlage wird abgeschlossen, wenn keine staubanfälligen Arbeiten im Haus mehr ausgeführt werden. Zum Fertigstellen der Elektro-Installation gehört das Setzten der Steckdosen und Lichtschalter (wurde am Mittwoch erledigt) und auch die Klingelanlage sowie das setzten des Zählerschranks und das Anschließen an den Hausanschluss. Im Hausanschlussraum (HAR) fehlt noch der Abfluss für die Waschmaschine, dieser wird bei nächster Gelegenheit noch eingebracht.

Diverse Kleinigkeiten, wie eine fehlende Silikonfuge an der Fensterbank im Gäste-WC, das Ausbesserung von Kratzern am Dachfenster, oder kurzen der herausstehenden Schrauben wurden direkt erledigt.

Im Gäste-WC haben wir eine Abschalung für die Dusche. In diesem Bereich war etwas Wasser auf dem Boden. Ob das nur Kondenswasser ist oder ein Riss bzw. Loch in der Katja-Folie vorhanden ist, muss in den nächsten Tagen beobachtet werden.

Da das Haus wohl erst ab April verputzt werden kann, bedeutet dies eigentlich das wir unsere Garage nicht aufstellen können, bevor dies ausgeführt wurde. Da wir die Garage als Kellerersatz nutzen wollen, ist dies ein Problem für uns. Unser Bauleiter Herr M. hat dies aber direkt geklärt und die Freigabe erteilt die Garage auch schon vorher aufstellen zu lassen. Diese muss dann zum Verputzen lediglich mit Folie abgedeckt werden.



So, nun warten wir dringend auf die Hausanschlüsse. In diesem Jahr wird das aber definitiv nichts mehr werden.

Hausanschluss Strom und Wasser

Mehrspartenhausanschluss rundGestern war der Termin mit dem EWR und dem Wasserwerk für unseren Hausanschluss. Die beiden Herren haben sich den Hausanschlussraum (HAR) und die Position der Leerrohre des Mehrspartenhausanschluss angeschaut. Bevor die Anschlüsse gelegt werden können, müssen noch ein paar Dinge erledigt werden. An die Stelle, wo die Elektroeinführung rein kommt, muss noch eine Fermacellplatte angebracht werden. Auch muss das Gerüst an der Außenwand an dieser Stelle abgebaut werden da sonst nicht gegraben werden kann. Unser Bauleiter Herr M. hat sich den beiden Punkten angenommen und organisiert. Besten Dank hierfür. Am kommenden Montag oder Dienstag wird das Gerüst partiell demontiert und am Mittwoch wird noch die Fermacellplatte angebracht.

Küche kommt vom Küchenbauer

KüchenplanungIm Sommer haben wir uns schon mal in diversen Möbelhäusern über Küchen beraten und informieren lassen. Die Beratung in den einzelnen Häusern (Möbel Martin, Möbel Preiss, Möbel Mayer, Möbel Schwaab, Die Kücheninsel) war ähnlich. Preisansagen wie „der Preis gilt nur heute“ oder ”ich gehe nur zum Chef, wenn Sie wirklich kaufen wollen” haben wir deutlich bei Möbel Martin und Möbel Preiss erfahren. Wir finden, dass der Kauf einer Küche für ein Haus nicht in einem oder wenigen Tagen abgeschlossen sein kann. Dafür gibt es einfach so viele Dinge, die zu überlegen sind. Unsere Erfahrung war auch, dass einem gerne nach dem Mund geredet und nicht wirklich beraten wird. Es ist ja einfacher dem Kunden in seinen Annahmen zu bestätigen als auf mögliche spätere Probleme hinzuweisen. Wenn man dann gut zwei bis drei Stunden mit dem Küchenberater eine Küche am Computer gezeichnet hat, soll mal sich meist direkt entscheiden und kaufen, um den „guten Preis“ zu sichern. Wenn man dann sagt, dass man noch Bedenkzeit braucht und gerne die Zeichnung als Gedankenstütze mitnehmen möchte, wird unterschiedlich reagiert. Bis auf den Küchenberater von Möbel Mayer haben sich alle Küchenberater geziert und gesagt das sie das nicht dürften usw. Hier als Tipp: Dem Küchenberater klar sagen, dass man die Zeichnung haben möchte. Immerhin haben die Berater auch schon ein paar Stunden Zeit investiert und möchten den Auftrag ja auch gerne haben. So haben wir dann von fast allen Beratern (bis auf Möbel Preiss) die Küchenzeichnungen auch bekommen.

Alternativ zu den klassischen Möbelhäusern waren wir dann auch mal auf Empfehlung von Herrn B. (Die Baupartner, Gensingen) bei einem Küchenstudio (Der Küchenbauer) in Bingen. Wir waren positiv überrascht. Es war ein ganz andere Art von Beratung. Unsere Ideen und bisher angesammelten Gedanken zu unserer Traumküche wurden Punkt für Punkt beleuchtet und die Vor- und Nachteile aufgezeigt und auch wenn möglich direkt in einer Musterküche präsentiert. Unser Küchenberater Herr S. hat uns auch auf Dinge hingewiesen, welche von den Beratern bei den Möbelhäusern nicht gezielt angesprochen wurden. Unsere ursprünglichen Bedenken, dass eine Küche von einem Küchenstudio bestimmt ernorm teuer sein muss, hat sich nicht bestätigt. Unser Budgetrahmen wurde auch eingehalten. Unsere Entscheidung war dann bereits im Sommer auf den Küchenbauer in Bingen gefallen. Bereits eine Woche nach der Entscheidung und einigen Stunden an Beratung haben wir die Küche für die benötigte Elektroplanung zur Werkplanung mit Herrn S. durchgeplant. Details wie die Griffe, Farbe, und Elektrogeräte haben wir damals auf später verschoben. Darum kümmern wir uns nun in den nächsten Tagen.

Die Elektrokabel sind verlegt

Am Freitag haben die von der Deutsche Haus AG beauftragten Elektriker alle Kabel im Haus verlegt und im Hausanschlussraum (HAR) zusammengeführt. Bald geht es dann mit dem Anklemmen der Dosen und dem Zählerschrank weiter.

Das Haus wird aufgebaut – Tag 3

Endspurt auf der Baustelle. Die letzten Fenster wurden eingesetzt und auch die Fensterbänke montiert. Neben einigen Detailarbeiten wurden auch die Fallrohre für die Regenrinne angeschlossen. Hier muss ich jetzt noch Regenwasser-Schläuche besorgen, damit das Regenwasser vom Haus abgeleitet werden kann, bis der Anschluss an das Wasserrohr für die Zisterne erfolgt.

Gegen 8:00 Uhr ist auch die Elektrofirma eingetroffen und hat sich einen Überblick über die Arbeiten verschafft. Von uns waren jede Menge Datenlehrrohre in den einzelnen Zimmern für Netzwerkkabel und z. B. Coaxial-Kabel geplant. Laut den Monteuren ist dies aber nicht möglich, da es einfach zu viele enge Winkel gibt und später nicht gewährleistet ist, dass man auch die Kabel gut durch die Leerrohre bekommt. Daher gab es jetzt nur die Option das zu riskieren oder festzulegen welche Kabel wohin sollen und direkt legen zu lassen. Ich habe mich dann für das direkte Verlegen entschieden. Dies wird nun Mehrkosten produzieren, aber ich habe auch kurzfristig keine Zeit dies selbst zu übernehmen, wie ich es mit den Leerrohren zu einem späteren Zeitpunkt geplant hatte. Die Monteure haben dann direkt damit begonnen, die Stromkabel und Netzwerkkabel zu verlegen.

Gegen 13:50 Uhr war dann der der Monteur-Trupp von Holzbau-Schäfer mit den Arbeiten soweit fertig und haben auf den Bauleiter Herr M. für die Rohbauabnahme gewartet. Die Monteure der Elektrofirma haben dann heute gegen 15:00 Uhr Feierabend gemacht und kommen am Freitag wieder um die restlichen Kabelarbeiten auszuführen.
