Fundament für die Wärmepumpe

Fundament für die Außeneinheit der WärmepumpeAm Montag dieser Woche wurde auch das Fundament für die Außeneinheit der Wärmepumpe erstellt. Das Fundament ist knapp 1 Meter von der Hauswand entfernt und ist derzeit noch mit einer Folie abgedeckt. Die genaue Position mussten wir festlegen und freigeben. Das Fundament ist 15cm unterhalb Oberkannte Bodenplatte des Hauses ausgerichtet. Dies ist später auch in etwa die Höhe der Terrasse oder des Gehwegs.

Übergabe unseres DHAG-Haus

Am Dienstag um 09:00 Uhr war der Termin für die Übergabe unseres Hauses. Zu dem Termin waren der Bauleiter von der Deutsche haus AG, ein Mitarbeiter von Holzbau-Schläfer, Herr B. von den Baupartnern aus Gensingen, der DEKRA-Prüfer und wird anwesend.

Der freundliche DEKRA-Prüfer hat Raum für Raum alle Arbeiten und Gegebenheiten geprüft, Bilder gemacht und in seinem Protokoll notiert. Zur Prüfung gehört z.B. das Nachmessen der Räume und Türaussparungen, die Abstände der Schrauben in der Deckenbeplankung, ob die Wände und Decken gerade sind, die Verlegung der Sanitärleitung, ob Undichtigkeiten vorhanden sind, die Funktionsweise der Fenster und Rollladen etc.

Der Bauleiter führt ebenfalls ein separates Übergabeprotokoll für die Deutsche haus AG. Auf diesem Protokoll wurden auch die Dinge festgehalten, welche noch offen und auszuführen sind. Bei uns sind dies:

Für ein Teil der noch auszuführenden Leistungen wurden Rückbehalte vereinbart. Diese sind dann zur Zahlung fällig, wenn die Arbeiten ausgeführt sind. Die Geschoßtreppe ist schon verfügbar und könnte eingebaut werden. Wir haben aber die Option genutzt, diese erst später liefern und montieren zu lassen. So könnend die Spachtelarbeiten im Treppenhaus einfacher durchgeführt werden und es entstehen keine Kratzer oder Macken an der Holztreppe. Auch die Innentüren lassen wir uns später anliefern.

Die Außendämmung und der Putz werden witterungsbedingt vermutlich erst ab April erst gemacht. Die Heizungsendmontage ist erst möglich, wenn die Außeneinheit aufgestellt wurde, die Hausanschlüsse vorhanden sind. Dann folgt auch eine Einweisung. Die Endmontage der Belüftungsanlage wird abgeschlossen, wenn keine staubanfälligen Arbeiten im Haus mehr ausgeführt werden. Zum Fertigstellen der Elektro-Installation gehört das Setzten der Steckdosen und Lichtschalter (wurde am Mittwoch erledigt) und auch die Klingelanlage sowie das setzten des Zählerschranks und das Anschließen an den Hausanschluss. Im Hausanschlussraum (HAR) fehlt noch der Abfluss für die Waschmaschine, dieser wird bei nächster Gelegenheit noch eingebracht.

Diverse Kleinigkeiten, wie eine fehlende Silikonfuge an der Fensterbank im Gäste-WC, das Ausbesserung von Kratzern am Dachfenster, oder kurzen der herausstehenden Schrauben wurden direkt erledigt.

Im Gäste-WC haben wir eine Abschalung für die Dusche. In diesem Bereich war etwas Wasser auf dem Boden. Ob das nur Kondenswasser ist oder ein Riss bzw. Loch in der Katja-Folie vorhanden ist, muss in den nächsten Tagen beobachtet werden.

Da das Haus wohl erst ab April verputzt werden kann, bedeutet dies eigentlich das wir unsere Garage nicht aufstellen können, bevor dies ausgeführt wurde. Da wir die Garage als Kellerersatz nutzen wollen, ist dies ein Problem für uns. Unser Bauleiter Herr M. hat dies aber direkt geklärt und die Freigabe erteilt die Garage auch schon vorher aufstellen zu lassen. Diese muss dann zum Verputzen lediglich mit Folie abgedeckt werden.



So, nun warten wir dringend auf die Hausanschlüsse. In diesem Jahr wird das aber definitiv nichts mehr werden.

Kernbohrung ausgeführt

Als wir heute zum Haus gekommen sind, fanden wir ein Bohrkern aus Beton unserer Bodenplatte vor der Haustür. Wie wir von den Elektrikern erfahren haben, war bereits am Montag eine Firma mit drei Personen da und hat die Kernbohrung vorgenommen. Die Kernbohrung war leider notwendig, da bei dem Erstellen der Bodenplatte ein Abflussrohr vergessen wurde. Wir hoffen, dass dies keine Nachteile hat.

Das Haus wird aufgebaut – Tag 1

Um 06:45 Uhr gingen die Arbeiten los. Die Baustelle wurde von den Monteuren von Holz-Bau Schäfer (bauen die Häuser für die Deutsche Haus AG) eingerichtet. Der Kranführer war schon am Vortag angereist und hatte sich bereits positioniert.

Nach dem die Arbeitsmaterialien ausgeladen waren, war einer der ersten Arbeitsschritte die Katja-Folie (Abdichtungsfolie) auf die Bodenplatte zu legen. Zeitgleich wurde das Standrohr für das Bauwasser angeschlossen. Mit dem Wasser wurde Mörtel angerührt, welcher dann später unter die Außenwände im Erdgeschoss kommt. Um 07:39 Uhr schwebte das erste Wandelement (die Wand zur Garagenseite) an seinen Platz. Die Wand wurde dann mit einer Stange fixiert. Die zweite Wand (Wandseite zur Straße) hing um 07:49 Uhr am Kran und wurde auf der Bodenplatte abgesetzt. Die Ecken wurden dann miteinander verbunden. Die dritte Außenwand wurde um 08:02 Uhr platziert. Die letzte Außenwand im Erdgeschoss wurde dann um 08:13 eingehoben. Alle Elemente wurden dann miteinander verbunden.



Der nächste Schritt war die Innenwände im Erdgeschoss aufzustellen. Diese Arbeiten waren dann um 09:57 fertig und das erste Deckenelement schwebte ein. Das ging auch alles sehr schnell und gegen 10:40 Uhr war dann die komplette Decke im Erdgeschoss montiert.



Und schon ging es auch mit den Außenwänden und Innenwänden im Obergeschoss weiter. Etwa gegen 12:45 Uhr stand dann auch das Obergeschoss und die Vorbereitenten Arbeiten für die Dachkonstruktion wurden begonnen. Die Mittagspause wurde um 13:08 eingeläutet. Es gab eine deftige Gulaschsuppe mit Nudeln und Brötchen, welche meine Frau und meine Schwiegermutter vorbereitet haben.



Um 13:50 Uhr gingen die Arbeiten mit dem Dach weiter. 10 Minuten später ist der LKW mit den Dachziegeln angefahren und hat diese auf Einwegplatten von der Firma Holzbau-Schäfer abgesetzt. Ein paar der Ziegel waren gebrochen. Vermutlich vom Transport. Um kurz nach 14 Uhr kam auch Herr B. von den Baupartnern aus Gensingen zur „Visite“ vorbei. Die Arbeiten am Dach gingen in der Zeit fleißig weiter. Gegen 15:30 Uhr waren dann alle Elemente von dem Holzbau-Schäfer LKW und auch die Dachziegel im Obergeschoss bzw. auf dem Gerüst abgelegt. Der Kran wurde dann nicht mehr benötigt und ist dann um 15:45 Uhr von der Baustelle gefahren. Auch zwei Monteure von Holzbau-Schäfer haben ihren LKW fertiggemacht und sind dann ebenfalls gegen 16:30 Uhr abgereist. Die anderen vier Monteure haben weiter am Dach gearbeitet. Um 17:00 Uhr wurde es dann langsam dunkel und um kurz vor 18:00 Uhr war dann aufgrund der Dunkelheit Feierabend.



Ausblick auf den Dienstag:

  • Fenster und Türen einbauen.
  • Dachkonstruktion fertigstellen und mit Ziegel eindecken.

Wir haben uns sehr gefreut, dass auch einige unserer neuen Nachbarn, Freunde und die Familie uns an der Baustelle besucht haben.



Spalten an der Bodenplattendämmung beseitigt

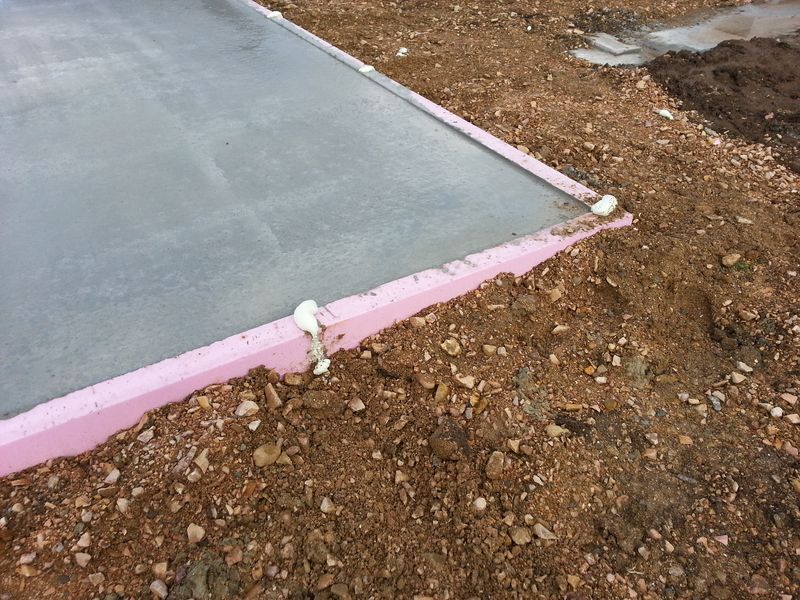

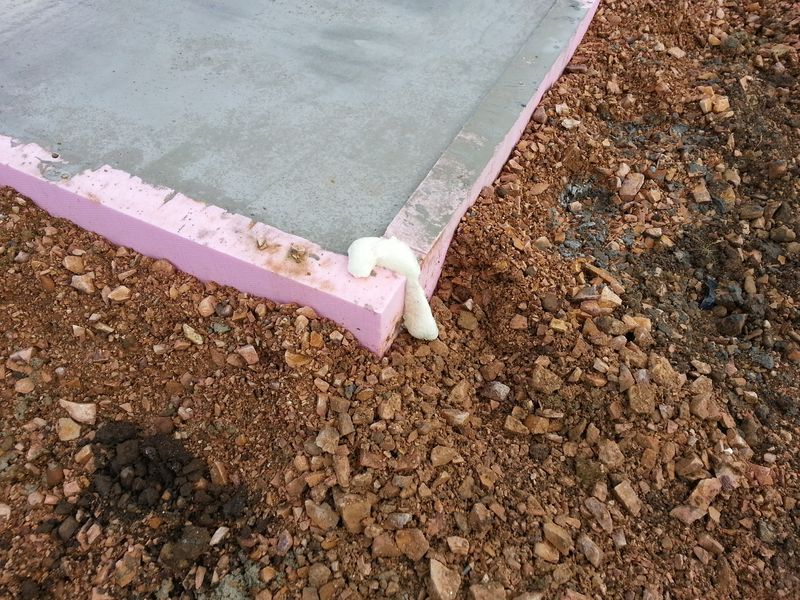

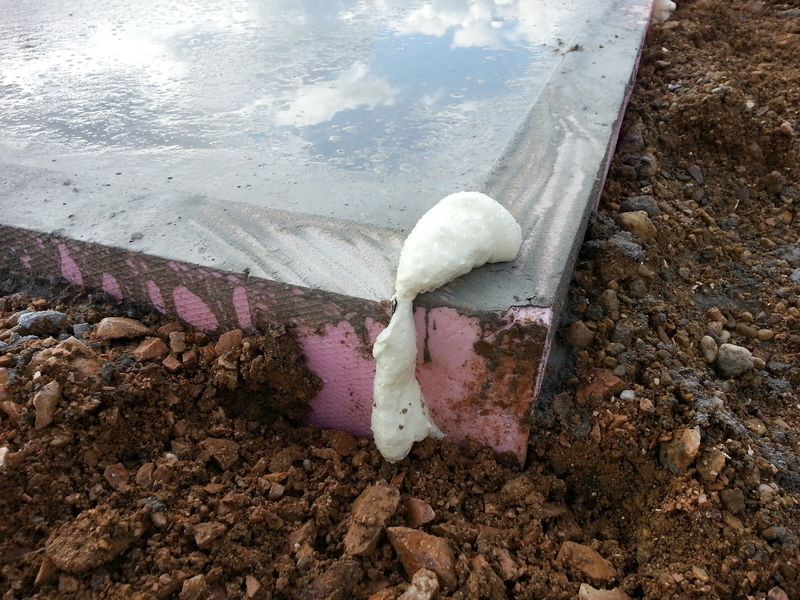

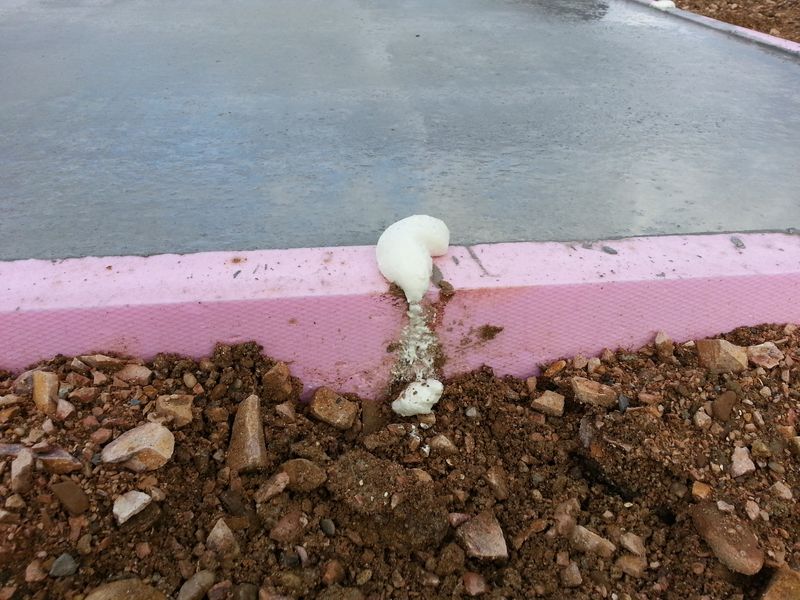

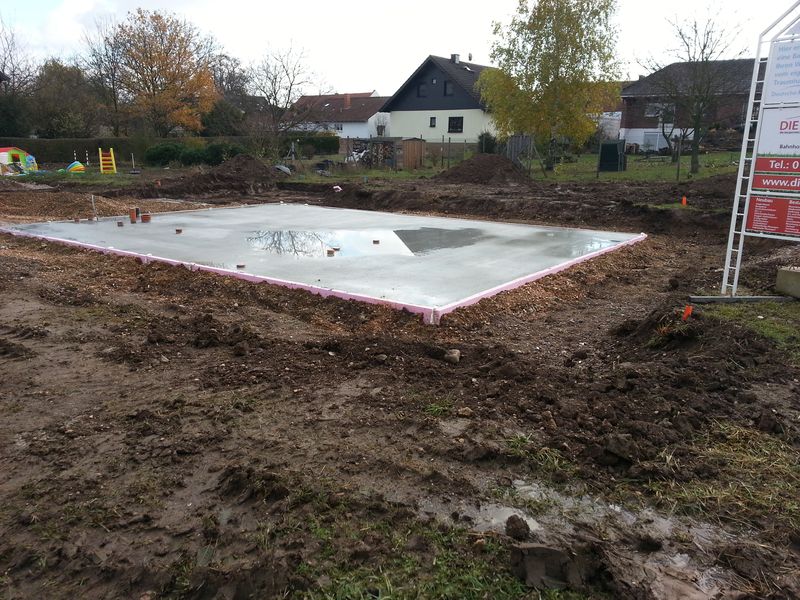

Unser Bauleiter Herr M. von der Deutsche Haus AG (DHAG) hatte sich der Sache mit den Spalten an der Dämmung der Bodenplatte umgehend angenommen. Bereits am Dienstag wurden die beim Gießen der Bodenplatte entstandenen Spalten zwischen einzelnen Dämmplatten mit einem speziellen Schaum geschlossen.

Überprüfung der Bodenplatte

Vermessungsarbeiten auf dem GrundstückHeute war Herr R. von der Firma Holzbau Schäfer aus Nüdlingen am Bauplatz. Er hat sich gestern Abend telefonisch angekündigt. Herr R. hat die Bodenplatte und die Umgebung für den Aufbau des Hauses in der nächsten Woche überprüft. Dabei hat er folgende Schritte durchgeführt:

  • Messung der Höhe der Bodenplatte an verschiedenen Messpunkten
  • Länge, Breite und Diagonale der Bodenplatte messen
  • Richtige Position der einbetonierten Rohre prüfen
  • Untergrund und Aufbauvoraussetzung für das Gerüst prüfen
  • Absperrung der Straße festlegen

Bei den Messungen war alles soweit in Ordnung bzw. lagen die Werte in den Toleranzgrenzen. Der Schotter, bzw. das Füllmaterial um die Bodenplatte muss für das Gerüst noch etwas glatt gezogen werden. Auch die Rohre des Mehrspartenanschluss (MSH) muss noch etwas weiter rausgezogen werden, da sonst das Gerüst darüber stehen würde.

Bei dem Überprüfen, ob die einbetonierten Rohre an der richtigen Position sind, ist aufgefallen, dass ein Rohr komplett fehlt. Es handelt sich dabei um das Abwasserrohr, welches aus dem Hauswirtschaftsraum im Obergeschoss kommt. Herr R. hat dies notiert und gibt es an den Bauleiter zur weiteren Klärung weiter. Hier gilt es nun abzuwarten, wie das gelöst wird.

Die Bodenplatte ist fertig

Am Morgen wurden die Bodenplatte und die Streifenfundamente für die Garage gegossen. Jetzt müssen diese noch aushärten. Weiterhin wurde um die Bodenplatte etwa 2m Erdreich (in der Breite) gleichmäßig abgetragen. Dies ist für das spätere Gerüst erforderlich.

Vorbereitungen für die Bodenplatte

Heute ging es mit den Vorbereitungen für die Bodenplatte weiter. Als ich am Nachmittag zur Baustelle gekommen bin, haben die Monteure für die Bodenplatte gerade Mittagspause gemacht. Es gab leckeren Döner; sah zumindest so aus. :-)

Einer der Monteure erzählte, dass sie heute erst später an der Baustelle angekommen sind. Es gab wohl auf der A5 ein paar Verkehrsprobleme. Am Vormittag hatten Sie damit begonnen die Dämmung für die Bodenplatte vorzubereiten (die rosa Platten auf den Bildern). Diese wurden zurechtgeschnitten und auf die eingegossenen Stahlstäbe in der am letzten Freitag erstellten Frostschürze aufgesteckt. In die Dämmplatten sind dann Kunststoffspieße zur Innenseite der Bodenplatte gesteckt worden, welche sich mit dem Beton der Bodenplatte dann verbinden werden. Die Dämmplatten bilden somit die äußere Hülle und zugleich die Schalung für die Bodenplatte. Man spart sich somit die Holzverschalung zum Gießen der Bodenplatte.

Gegen Abend wurde dann noch eine Folie über den mit Schotter verdichteten Boden gelegt. Auf die Folie kamen dann die Eisenmatten und diverse weitere Eisenstücke.

Frostschürze wurde betoniert

Bei anhaltendem Regen wurde heute die Frostschürze betoniert. 1 Meter tief und rund ums Haus. Man erkennt nun schon mal die Außenmaße unseres Hauses. Gleich mit eingearbeitet wurde der Mehrspartenhausanschluss (MSH) und Leerrohre für die Heizung und das Abwasser.

Laut unseren Informationen sollten heute auch die Fundamente für die Garage gegossen werden. Der Aushub für die drei Streifenfundamente wurde gemacht, aber nur in einer Grube war etwas Beton zu sehen. Vermutlich ist der Beton ausgegangen. Wir gehen davon aus, dass am kommenden Montag die Arbeiten bei der Erstellung der Bodenplatte mitgemacht werden.

Die Erdarbeiten am zweiten Tag

Gegen Mittag (13:15 Uhr) des zweiten Tages war richtig Trubel am Bauplatz. Der Vermesser Herr W. (Fa. Wolf & Lamm GbR, Wiesbaden) war fleißig an der Feinabsteckung. Der Tiefbauer noch mächtig am Verteilen und verdichten des Schotters (was deutlich länger dauert als geplant) und die Monteure für die Bodenplatte konnten immer noch nicht mit ihren Arbeiten beginnen…

Herr V. (Fa. D. Göllner, Altenbeken) vom Monteur Trupp für die Bodenplatte war nicht wirklich begeistert das sich das alles so verzögert. Er hatte auch zur kurz zuvor mit dem Bauleiter Herrn M. (DHAG) telefoniert, welcher auch gleich an die Baustelle kommen wollte.

Um 13:40 Uhr ist dann der Bauleiter gekommen und hat sich einen Überblick über den aktuellen Stand verschafft, das Handy gezückt und zwei drei Telefonate gemacht. Gegen 14:00 Uhr kam dann noch Herr U. (Verantwortlicher für die Bodenarbeiten, Fa. Schnell GmbH) dazu. Der Bauleiter hat dann mit den Beteiligten dann die nächsten Schritte abgestimmt.

  • Donnerstag (heute): Schottermaterial verdichten und Graben für die Frostschürze ausheben.
  • Freitag: Fundamente Garage und Frostschürze betonieren. Weitere Bodenarbeiten.
  • Montag: Bodenplatte
