Hausanschluss noch diese Woche?

Anschluss vom StromversorgerHeute Morgen um 07:25 Uhr kam ein Anruf von der Firma Kuschmann & Metz. Man will heute im Laufe des Tages mit den Arbeiten für die Hausanschlüsse beginnen. Uns würde es freuen wenn das endlich klappen würde und wir Strom und Wasser im Haus haben.

Kanalarbeiten Tag 1 – Regenwasser für die Zisterne

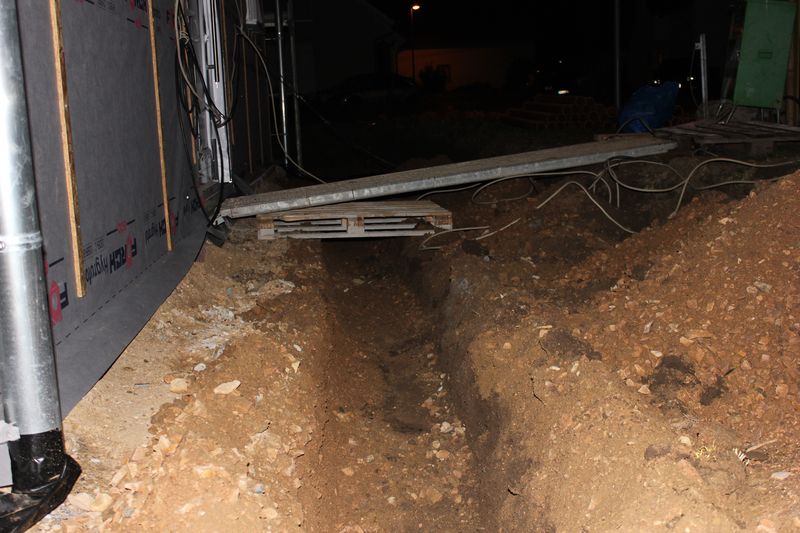

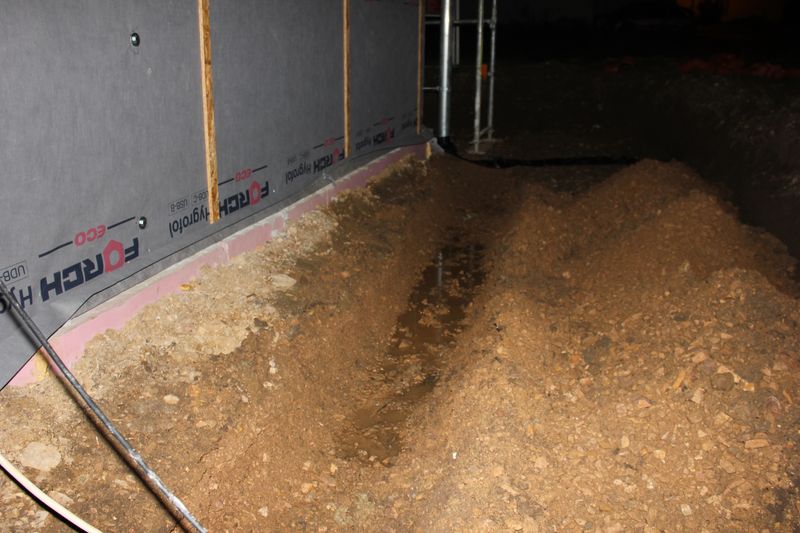

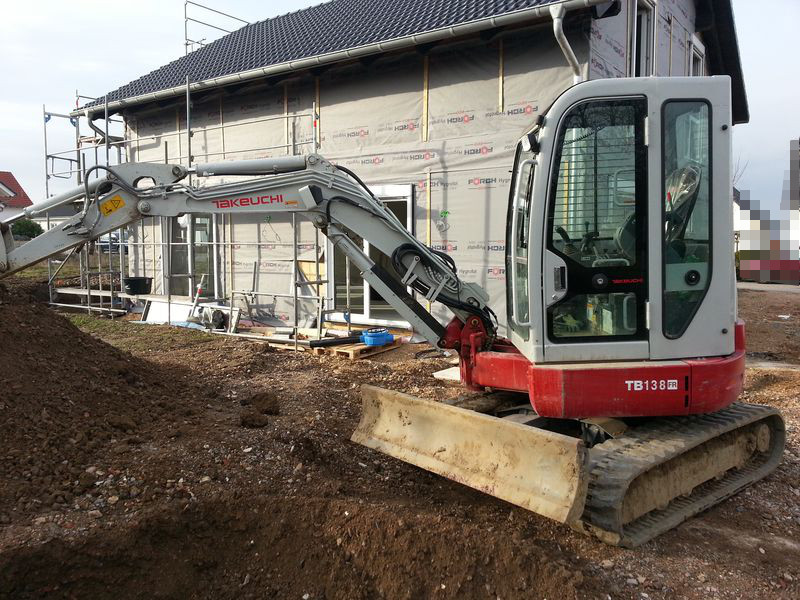

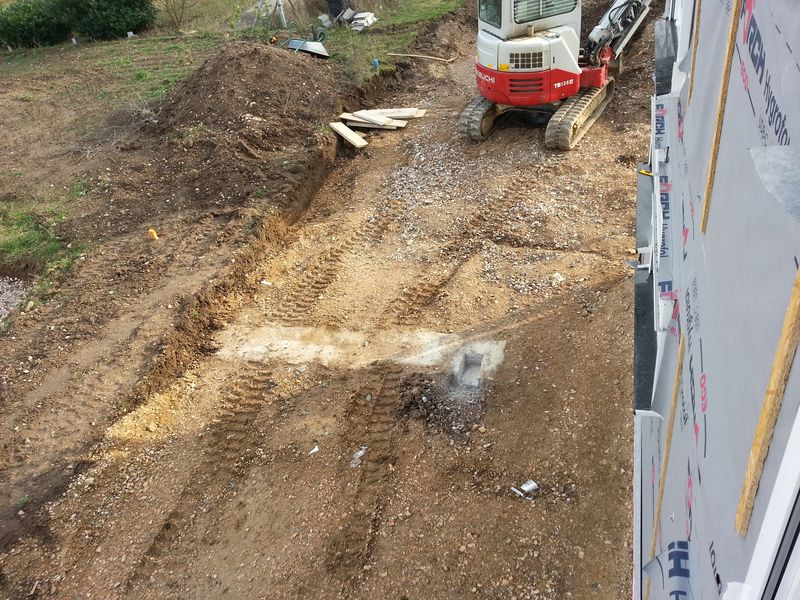

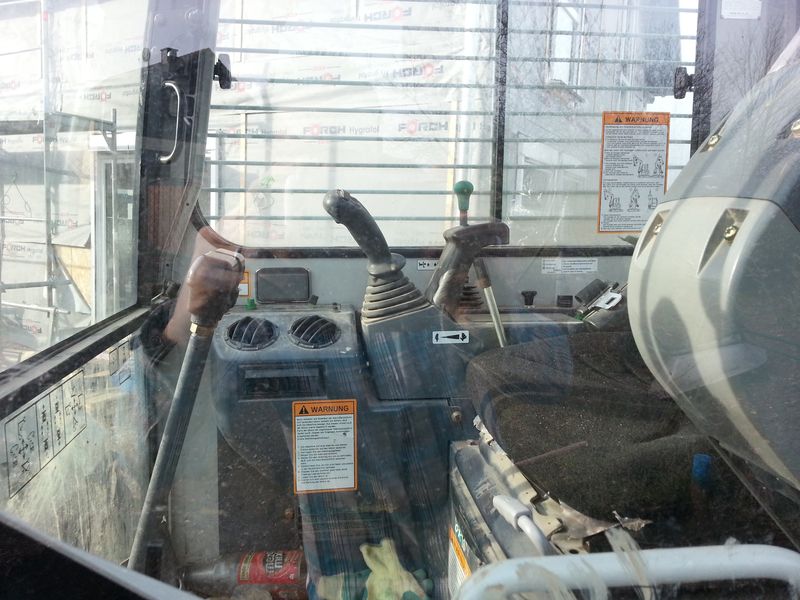

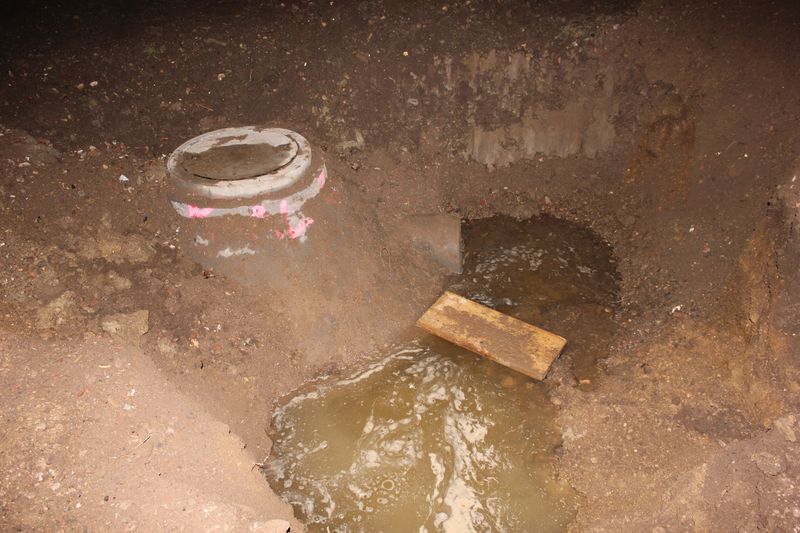

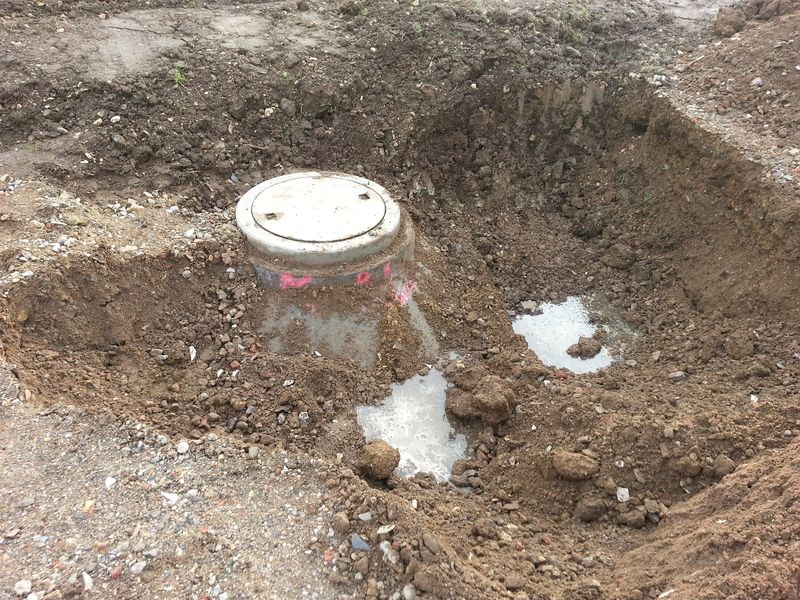

Endlich geht es weiter auf der Baustelle. Heute haben die Kanalarbeiten begonnen. Genauer gesagt werden zunächst die Regenrinnen an die Zisterne angeschlossen. Hierzu wurde heute damit begonnen, das Erdreich um die Zisterne auszuheben. Auch die ersten Graben kann man sehen. Wir sind gespannt, was Morgen passiert.

Kein DSL-Anschluss in Aussicht

Telekom HausanschlussWegen der DSL-Problematik hatte ich mich Anfang November auch schriftlich an den Bürgermeister von Zotzenheim gewendet. Anfang Dezember hat er sich auch bei uns gemeldet. Auch er hatte sich mit der Telekom in Verbindung gesetzt und noch mal nachgefragt. Sein Kontakt hat durchblicken lassen, dass wohl doch eine Möglichkeit bestehen würde. Ich hatte dann nachgefragt, ob er das auch schriftlich von der Telekom hat. Dies hat er verneint und wollte sich darum kümmern. Heute war ich noch mal persönlich beim Bürgermeister und hab mich nach dem Stand erkundigt. Die Telekom hat ihm nun schriftlich bestätigt, dass es für Zotzenheim keine weiteren DSL Anschlüsse mehr geben wird. Dies ist sehr schade…. :-(

Das Haus wird aufgebaut – Tag 2

Kurz nach 07:00 Uhr kam der der fleißige Monteurs-Trupp der Firma Holzbau-Schäfer heute wieder zur Baustelle. Unser Haus ist von dichtem Nebel umhüllt. Raureif hat sich auf dem Gerüst und der Dachkonstruktion gebildet. Die Monteure haben ihre Arbeit auf dem Dach weitergeführt. Es wurde eine Dämmfolie verlegt und mit der Dachlattung begonnen. Gegen 08:40 Uhr kam ein LKW von Holzbau Schäfer angefahren. Dieser hat unseren Fenster und die Haustür angeliefert. 10 Minuten später kam auch der Bauschuttcontainer. Die Monteure, welche die Fenstern geliefert haben, haben diese ausgeladen und auch gleich mit der Montage begonnen. Das erste Fenster war um 11:03 Uhr installiert. Um 11:48 Uhr wurde damit begonnen, unser Velux Dachfenster im Hauswirtschaftsraum einzubauen. Mittagspause war dann gegen 12:40 Uhr. Heute im Angebot: Rinds- und Schweinewürstchen mit Kartoffel- und Nudelsalat.

Um 13:10 Uhr gingen dann die Arbeiten weiter. Es wurde teilweise schon begonnen, das Dach einzudecken. Gegen 13:50 Uhr wurde auch das Braas Dach- und Ausstiegsfenster auf der Gartenseite installiert. Dies wird benötigt um an die spätere Satelliten-Schüssel zukommen. Kurze Zeit später kam auch endlich die Sonne zum Vorschein. Um 15:36 Uhr war bereits eine Dachseite vollständig gedeckt. Knapp zwei Stunden später, um 17:15 Uhr, wurde der letzte Dachziegel gelegt. Das Dach ist gedeckt. Mittlerweise war es auch schon wieder dunkel geworden. Die Monteure haben dann innen noch weiter an den Fenstern gearbeitet. Um kurz nach 18 Uhr war dann Feierabend.

Da nicht alle Arbeiten abgeschlossen wurden, kommt der Trupp Morgen wieder um diese Aufgaben zu beenden. Für Morgen ist auch die Rohbauabnahme mit dem Bauleiter geplant.

Das Haus wird aufgebaut – Tag 1

Um 06:45 Uhr gingen die Arbeiten los. Die Baustelle wurde von den Monteuren von Holz-Bau Schäfer (bauen die Häuser für die Deutsche Haus AG) eingerichtet. Der Kranführer war schon am Vortag angereist und hatte sich bereits positioniert.

Nach dem die Arbeitsmaterialien ausgeladen waren, war einer der ersten Arbeitsschritte die Katja-Folie (Abdichtungsfolie) auf die Bodenplatte zu legen. Zeitgleich wurde das Standrohr für das Bauwasser angeschlossen. Mit dem Wasser wurde Mörtel angerührt, welcher dann später unter die Außenwände im Erdgeschoss kommt. Um 07:39 Uhr schwebte das erste Wandelement (die Wand zur Garagenseite) an seinen Platz. Die Wand wurde dann mit einer Stange fixiert. Die zweite Wand (Wandseite zur Straße) hing um 07:49 Uhr am Kran und wurde auf der Bodenplatte abgesetzt. Die Ecken wurden dann miteinander verbunden. Die dritte Außenwand wurde um 08:02 Uhr platziert. Die letzte Außenwand im Erdgeschoss wurde dann um 08:13 eingehoben. Alle Elemente wurden dann miteinander verbunden.

Der nächste Schritt war die Innenwände im Erdgeschoss aufzustellen. Diese Arbeiten waren dann um 09:57 fertig und das erste Deckenelement schwebte ein. Das ging auch alles sehr schnell und gegen 10:40 Uhr war dann die komplette Decke im Erdgeschoss montiert.

Und schon ging es auch mit den Außenwänden und Innenwänden im Obergeschoss weiter. Etwa gegen 12:45 Uhr stand dann auch das Obergeschoss und die Vorbereitenten Arbeiten für die Dachkonstruktion wurden begonnen. Die Mittagspause wurde um 13:08 eingeläutet. Es gab eine deftige Gulaschsuppe mit Nudeln und Brötchen, welche meine Frau und meine Schwiegermutter vorbereitet haben.

Um 13:50 Uhr gingen die Arbeiten mit dem Dach weiter. 10 Minuten später ist der LKW mit den Dachziegeln angefahren und hat diese auf Einwegplatten von der Firma Holzbau-Schäfer abgesetzt. Ein paar der Ziegel waren gebrochen. Vermutlich vom Transport. Um kurz nach 14 Uhr kam auch Herr B. von den Baupartnern aus Gensingen zur „Visite“ vorbei. Die Arbeiten am Dach gingen in der Zeit fleißig weiter. Gegen 15:30 Uhr waren dann alle Elemente von dem Holzbau-Schäfer LKW und auch die Dachziegel im Obergeschoss bzw. auf dem Gerüst abgelegt. Der Kran wurde dann nicht mehr benötigt und ist dann um 15:45 Uhr von der Baustelle gefahren. Auch zwei Monteure von Holzbau-Schäfer haben ihren LKW fertiggemacht und sind dann ebenfalls gegen 16:30 Uhr abgereist. Die anderen vier Monteure haben weiter am Dach gearbeitet. Um 17:00 Uhr wurde es dann langsam dunkel und um kurz vor 18:00 Uhr war dann aufgrund der Dunkelheit Feierabend.

Ausblick auf den Dienstag:

  • Fenster und Türen einbauen.
  • Dachkonstruktion fertigstellen und mit Ziegel eindecken.

Wir haben uns sehr gefreut, dass auch einige unserer neuen Nachbarn, Freunde und die Familie uns an der Baustelle besucht haben.

Standrohr für das Bauwasser besorgt

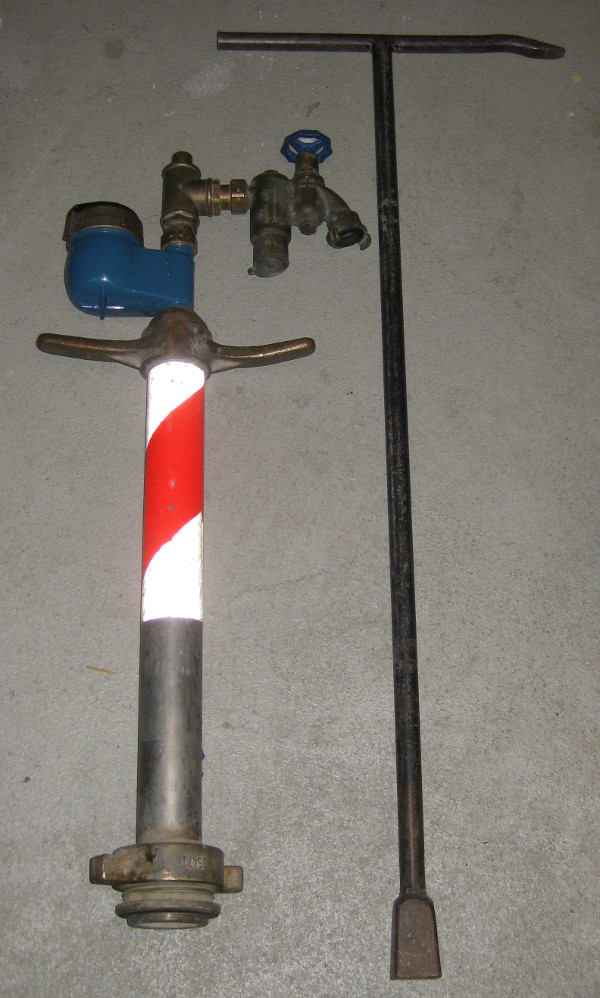

Bauwasser über ein Standrohr beziehenFür den Aufbau des Hauses wird auch Wasser benötigt. Wir hatten die Aufgabe ein Standrohr für das Bauwasser zu besorgen. Dieses Standrohr haben wir bei den Verbandsgemeinde Werken der VG Sprendlingen-Gensingen besorgt. Bei Abholung wird eine Kaution von 400,00 Euro fällig. Pro Tag beläuft sich die Standrohrmiete auf 1 Euro. Ein Kubikmeter Wasser wird mit 1,75 Euro berechnet.

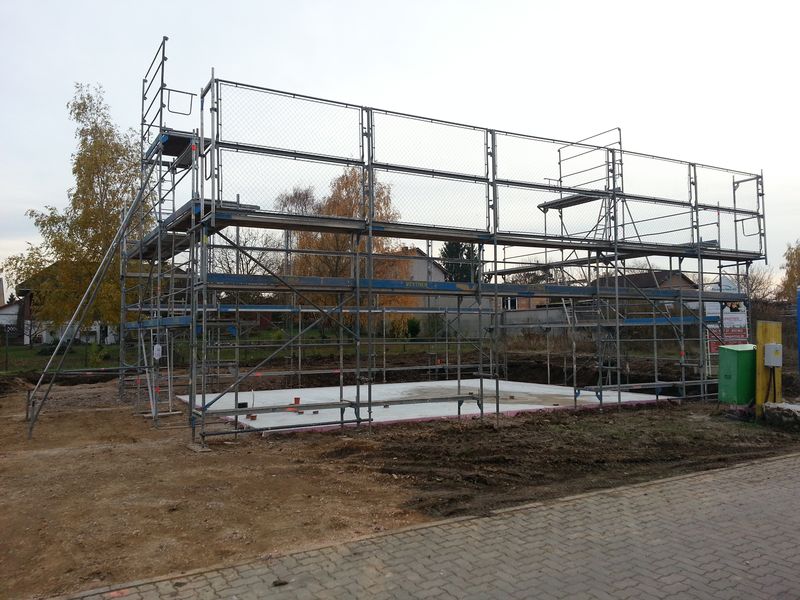

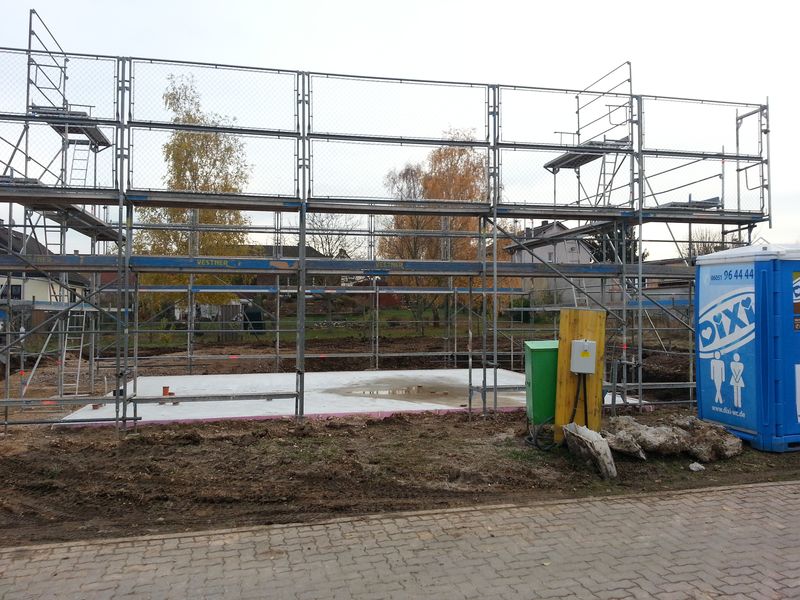

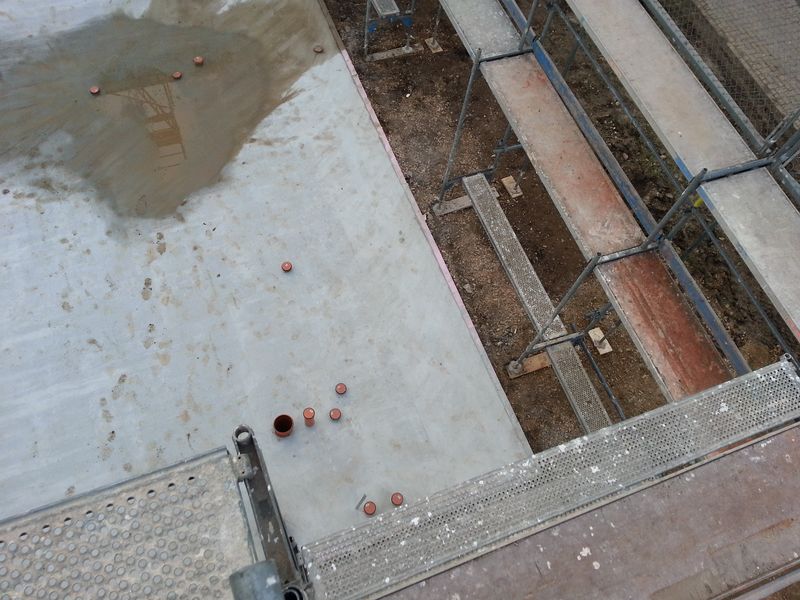

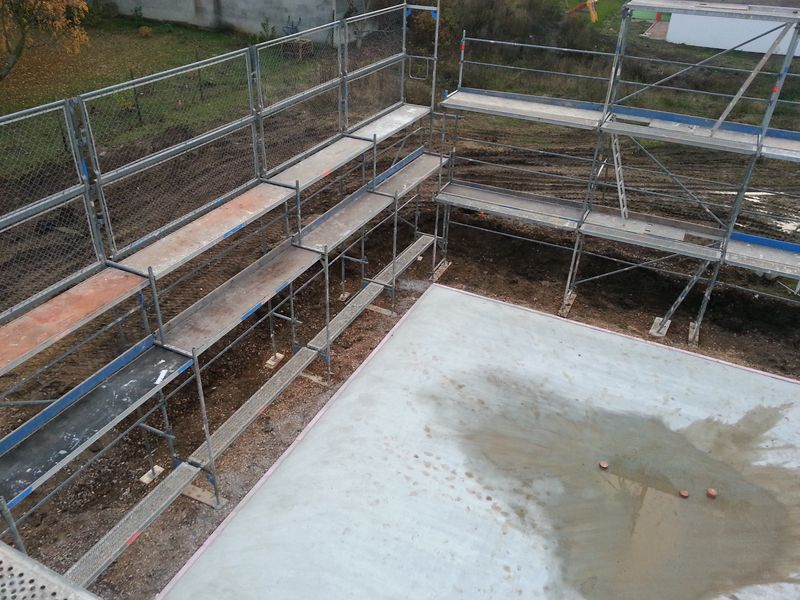

Das Gerüst wurde aufgebaut

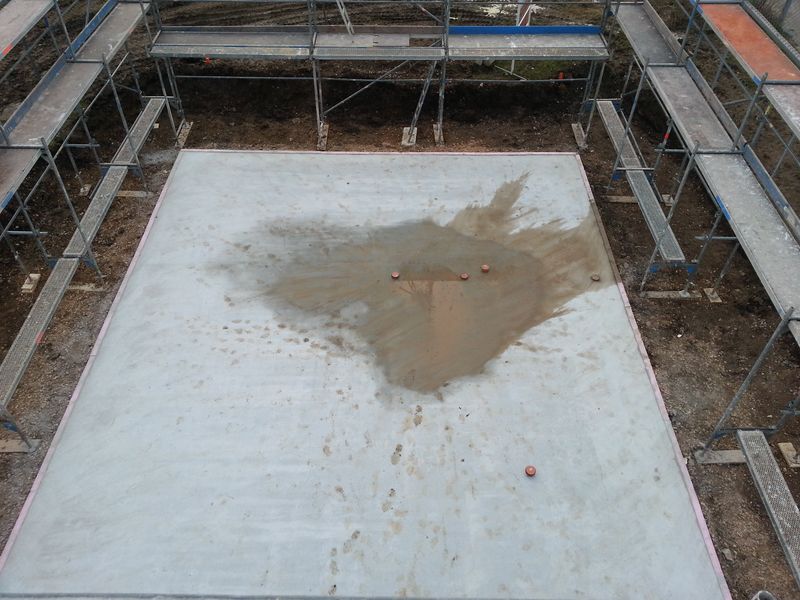

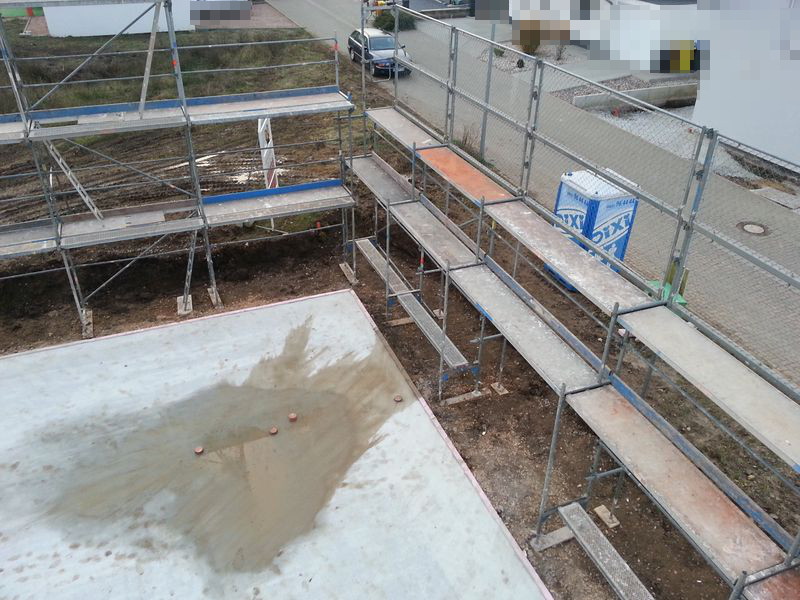

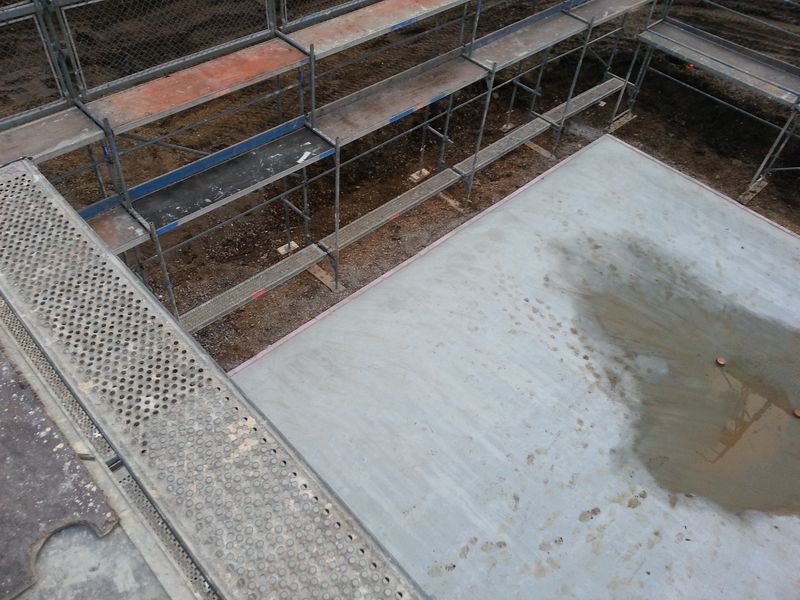

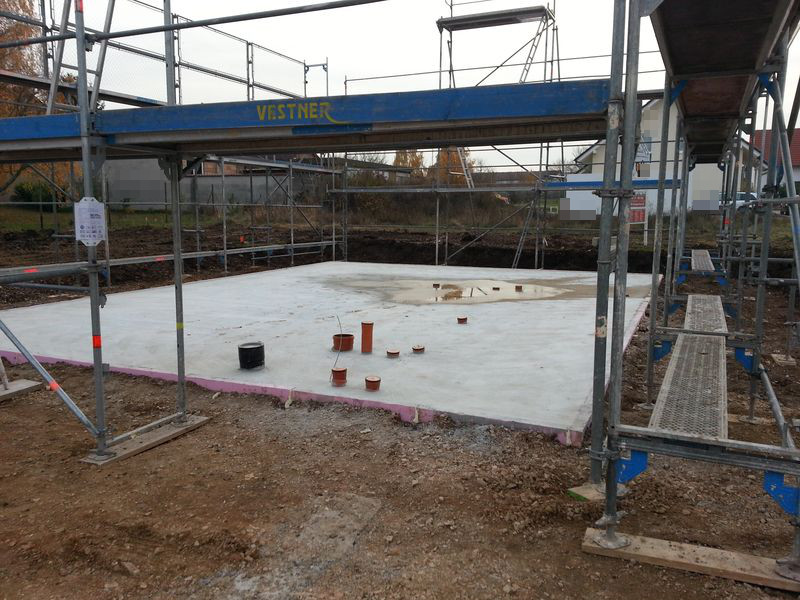

Als ich am späten Mittag am Bauplatz vorbeigefahren bin, hab ich nicht schlecht gestaunt. Da war doch glatt ein Gerüst aufgestellt. Sieht etwas komisch aus, wenn noch kein Haus da ist. Ich bin dann mal ganz nach oben auf das Gerüst geklettert und hab ein paar Bilder gemacht. So ein Ausblick bekommt man später nicht mehr.

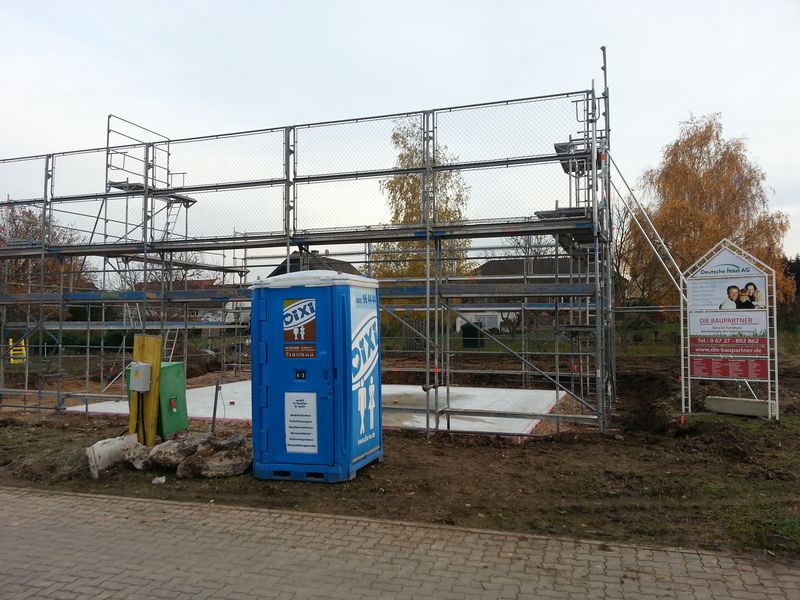

Das Dixie-Klo wurde auch aufgestellt.

Überprüfung der Bodenplatte

Vermessungsarbeiten auf dem GrundstückHeute war Herr R. von der Firma Holzbau Schäfer aus Nüdlingen am Bauplatz. Er hat sich gestern Abend telefonisch angekündigt. Herr R. hat die Bodenplatte und die Umgebung für den Aufbau des Hauses in der nächsten Woche überprüft. Dabei hat er folgende Schritte durchgeführt:

  • Messung der Höhe der Bodenplatte an verschiedenen Messpunkten
  • Länge, Breite und Diagonale der Bodenplatte messen
  • Richtige Position der einbetonierten Rohre prüfen
  • Untergrund und Aufbauvoraussetzung für das Gerüst prüfen
  • Absperrung der Straße festlegen

Bei den Messungen war alles soweit in Ordnung bzw. lagen die Werte in den Toleranzgrenzen. Der Schotter, bzw. das Füllmaterial um die Bodenplatte muss für das Gerüst noch etwas glatt gezogen werden. Auch die Rohre des Mehrspartenanschluss (MSH) muss noch etwas weiter rausgezogen werden, da sonst das Gerüst darüber stehen würde.

Bei dem Überprüfen, ob die einbetonierten Rohre an der richtigen Position sind, ist aufgefallen, dass ein Rohr komplett fehlt. Es handelt sich dabei um das Abwasserrohr, welches aus dem Hauswirtschaftsraum im Obergeschoss kommt. Herr R. hat dies notiert und gibt es an den Bauleiter zur weiteren Klärung weiter. Hier gilt es nun abzuwarten, wie das gelöst wird.

Die Bodenplatte ist fertig

Am Morgen wurden die Bodenplatte und die Streifenfundamente für die Garage gegossen. Jetzt müssen diese noch aushärten. Weiterhin wurde um die Bodenplatte etwa 2m Erdreich (in der Breite) gleichmäßig abgetragen. Dies ist für das spätere Gerüst erforderlich.

Vorbereitungen für die Bodenplatte

Heute ging es mit den Vorbereitungen für die Bodenplatte weiter. Als ich am Nachmittag zur Baustelle gekommen bin, haben die Monteure für die Bodenplatte gerade Mittagspause gemacht. Es gab leckeren Döner; sah zumindest so aus. :-)

Einer der Monteure erzählte, dass sie heute erst später an der Baustelle angekommen sind. Es gab wohl auf der A5 ein paar Verkehrsprobleme. Am Vormittag hatten Sie damit begonnen die Dämmung für die Bodenplatte vorzubereiten (die rosa Platten auf den Bildern). Diese wurden zurechtgeschnitten und auf die eingegossenen Stahlstäbe in der am letzten Freitag erstellten Frostschürze aufgesteckt. In die Dämmplatten sind dann Kunststoffspieße zur Innenseite der Bodenplatte gesteckt worden, welche sich mit dem Beton der Bodenplatte dann verbinden werden. Die Dämmplatten bilden somit die äußere Hülle und zugleich die Schalung für die Bodenplatte. Man spart sich somit die Holzverschalung zum Gießen der Bodenplatte.

Gegen Abend wurde dann noch eine Folie über den mit Schotter verdichteten Boden gelegt. Auf die Folie kamen dann die Eisenmatten und diverse weitere Eisenstücke.
